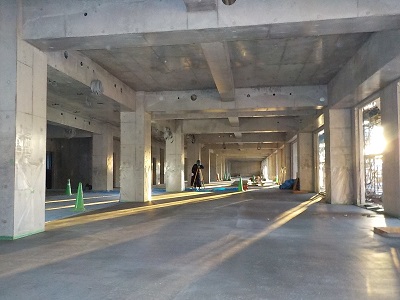

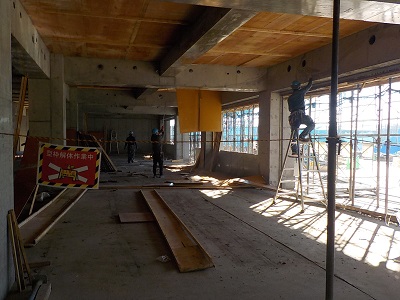

1階躯体状況

横浜市 校舎新築工事の現場では写真で撮ったように、

1階型枠解体作業がほぼ完了し、

1階フロアの壁・天井部がコンクリート面の状況になりました。

墨出し業者さんが基準となる墨、間仕切り壁等の墨を出して、

次の工程の準備に取り掛かっています。

本日も安全作業で進めていきたいと思っています。

Continue Reading

型枠材搬出用構台

本日、横浜市 校舎新築工事の現場では写真で撮ったように、

新しく2階の型枠材を解体した物を搬出するため用として

型枠材搬出用の構台を作成しました。

上記の写真で撮ったようにコチラの構台は、

2階コンクリート床面の高さと構台の床面の高さが同じになるように

バタ角材で骨組みをし、木製足場板を敷き詰め調整し作成しました。

コンクリート床面と構台床面を同じにした事で、

搬出用の型枠材を積んだ車輪の付いた台車を転がして

スムーズに構台まで運べるようにしている訳です。

Continue Reading

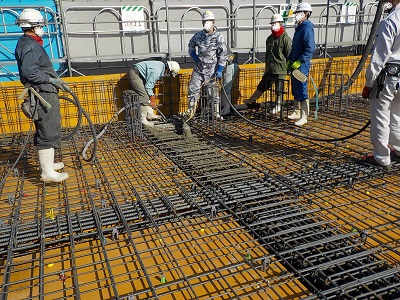

スラブ型枠材 解体作業

横浜市 校舎新築工事の現場では写真で撮ったように、

現場 東側区画 1階の型枠支保工解体、

スラブ型枠材解体作業を実施しています。

朝礼時に全業者さんに解体作業を行っているので、

作業場への関係者以外の立ち入り禁止を連絡し、

ロープと看板にて区画を行い、安全対応とさせて頂きました。

解体完了後は、躯体仕上げの状況確認、出来高検査、

墨出し等の対応に移行していきたいと思っています。

Continue Reading

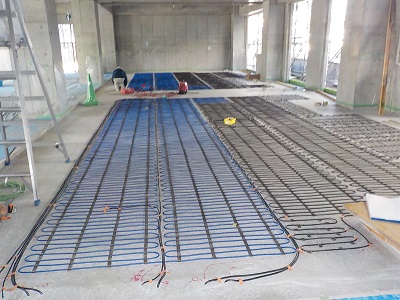

床暖房部 コンクリート打設

現在、横浜市 校舎新築工事の現場では写真で撮ったように、

1階床暖房部の配線、ワイヤーメッシュ敷き作業が完了したので、

コンクリート打設作業を実施しています。

床暖房の業者さんが配線に異常が起きていないか確認しながらの

コンクリート打設作業となります。

本日も安全作業で進めていきたいと思っています。

Continue Reading

スラブ部 大引き掛け

現在、横浜市 校舎新築工事の現場では写真で撮ったように、

R階スラブ部型枠工事として、大引き掛け作業を実施しています。

スラブ型枠工事の流れとして、

先ずサポートを立てる場所である床下を整理整頓し、

パイプサポートの長さを調整しながら立てて、大引きを設置していきます。

大引きは梁型枠材から水平繋ぎを取って倒れないように対応をします。

大引きの上に間隔よく根太(単管等)を設置し、

その上に床材を張っていく流れになる訳です。

Continue Reading

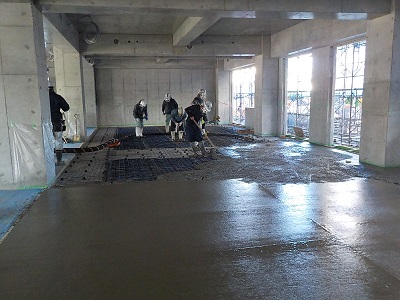

コンクリート打設作業 完了

本日、横浜市 校舎新築工事の現場では写真で撮ったように、

現場、東側区画 2階立ち上がり、3階スラブ部の

コンクリート打設作業を実施しました。

上記の写真で撮ったように先程打設作業が完了し、

この後、左官業者さんがコンクリート表面をコテで仕上てもらって

本日の作業は終了となります。

明日は予定通り、本日コンクリート打設した場所の

基準となる墨出し等行い、

次の作業に移行する予定です。

Continue Reading

電気設備配線工事

横浜市 校舎新築工事では写真で撮ったように、

1階躯体工事が完了したところから

電気設備業者さんが先行の配線工事を実施しています。

上記の写真は1階床暖房工事の配線工事を実施しているところになります。

各設備業者さん達とは毎週決まった日に

衛生設備、空調設備、電気設備の担当者さんだけで定例会議を行い、

協議を行い、作業を進めるようにしています。

Continue Reading

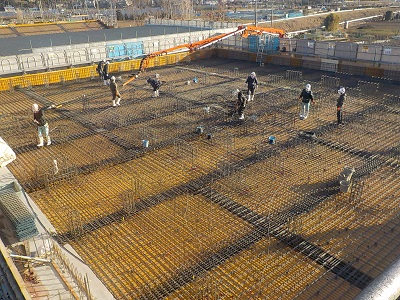

コンクリート打設作業

本日、横浜市 校舎新築工事の現場では写真で撮ったように、

現場 東側区画 2階立ち上がり、3階スラブ部

コンクリート打設作業を実施しています。

朝礼後に関係業者さんを集めての作業前打合せにて、

作業場所、手順、注意事項などを打合せしてからの作業となります。

本日も安全作業で進めていきたいと思っています。

Continue Reading

足場からバルコニーへ

横浜市 校舎新築工事の現場では写真で撮ったように、

足場からバルコニーへの移動にて高さで段差がつくため、

赤い囲いの中にある

『アルバステップ』と呼ばれるステップの仮設材を使用して

対応をしてみました。

この部材を使用することで

ちょっとしたバルコニー等の立ち上がりも跨いで

安全に昇降が出来るようになる訳です。

Continue Reading

セットバック部 スラブ配筋

横浜市 校舎新築工事の現場では写真で撮ったように、

現場 東側区画 3階セットバック部スラブの配筋作業が完了したので、

明日予定通り、コンクリート打設作業を実施する予定です。

現在、最終確認と

清掃等コンクリート打設作業前の段取り作業を実施する予定です。

本日も安全作業で進めていきたいと思っています。

Continue Reading
