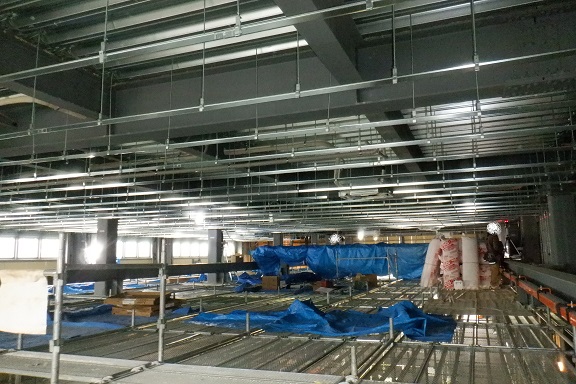

1階天井裏断熱材設置工事

昨日、某所現場では1階高い天井部分の天井裏断熱材設置作業を実施しました。

事前の職長会議にて各関係業者さんに天井断熱材を設置するタイミングを確認しての、昨日の断熱材設置作業となります。

この後、本日から断熱材を入れた場所の天井ボード張り作業に移行していく計画です。

Continue Reading

1階トイレ部軽量鉄骨天井下地組工事

昨日、某所現場では1階トイレ・倉庫部の軽量鉄骨材天井下地組工事が完了しました。

現場では休み時間を利用し各工事の職長を集めて、日程等の進捗確認などの職長会議を実施しているのですが、その会議にて今週末から高い天井部の天井ボード張りが始まり、来週中には完了して、天井部の各器具取付け工事に移行する計画で認識の統一をしました。

結構時間的に余裕がある訳ではないのですが、段取りよく作業の調整をしていきたいと思っています。

Continue Reading

室外機置場架台設置 準備工事

先週末、某所現場では高所作業車を使用しながら、2階に設置する室外機用架台設置の準備工事を実施していました。

先ず床のチェッカープレートに穴を空け、その穴にボルトを通して架台を乗せるH鋼材を固定していきました。

このH鋼材の上に室外機用架台を並べて設置していく計画です。

Continue Reading

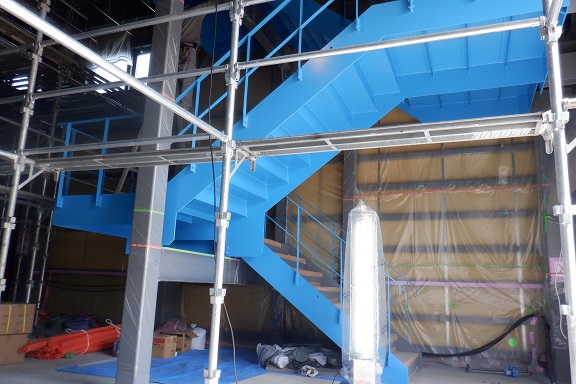

鉄骨階段塗装工事

一昨日から某所現場では、内部に2箇所ある鉄骨階段の1箇所目の塗装工事が開始されました。

鉄骨サビ止めで設置された鉄骨階段に打合せで決定した色の塗料材で2回重ね塗りする計画です。

鮮やかな良い感じの色に仕上がってきました。

Continue Reading

防火区画部ボード張り作業

一昨日から某所現場では、防火区画である階段室のボード張り作業を実施しています。

設計図面の仕様の指示通り、防火認定番号のボード構造方法の内容でボードの厚さ、2枚重ねて張るなどの対応を実施している訳です。

最終的な表面の仕上げによってもボードの張り方が変わってきますので、事前に職長さんと打ち合わせをした後、参考資料などを近くの場所に掲示するなど対応をして現場作業を進めています。

Continue Reading

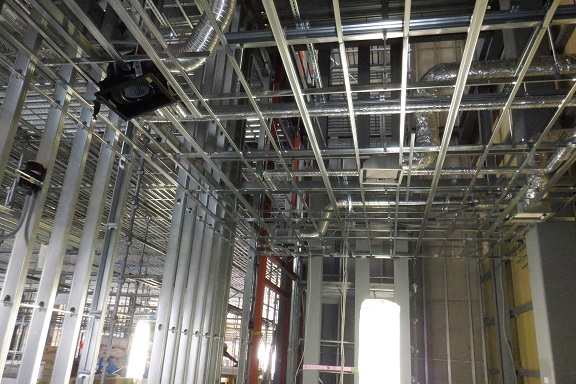

1階天井軽量鉄骨下地組工事 開始

今週初めから、某所現場では1階天井軽量鉄骨下地組工事が開始されました。

2階デッキスラブから吊りボルトを吊るして、親バーと呼ばれる軽量鉄骨材を設置してする作業を実施しています。

この後、エムバーと呼ばれる軽量鉄骨材を親バーに対して交差するように設置すれば天井軽量鉄骨下地組は完了となります。

Continue Reading

ロックウール吹付工事

先週末、某所現場では一部外壁面内側にロックウール吹付工事を実施しました。

ロックウールとは腎臓鉱物繊維の事で、グラスウールと同様に断熱材や吸音材として使用されるモノになります。

設計図面上の防火区画エリア部で外壁面裏側指定の範囲をロックウール吹付作業を実施しました。

既定のロックウール材の厚さ、範囲の確認をし問題ありませんでしたので、次の作業に移行しようと計画しています。

Continue Reading

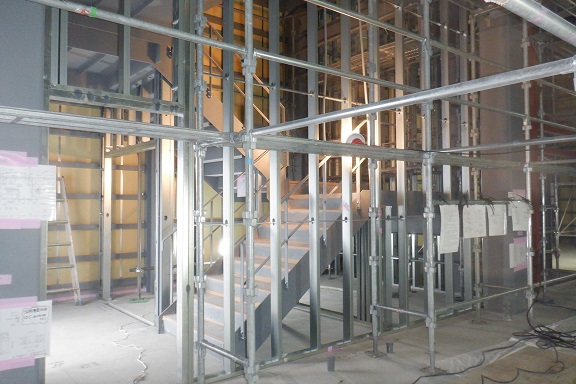

軽量鉄骨壁下地組工事

先週から某所現場では軽量鉄骨壁下地組工事が開始され、先ず階段室周りの界壁部下地組から作業を開始しました。

この後、界壁部ボード張りや軽量鉄骨天井下地組作業に移行する計画です。

軽量鉄骨材で壁や天井の下地組が出来てくると各部屋の大きさがハッキリと見えてきて実感が沸いてきます。

Continue Reading
