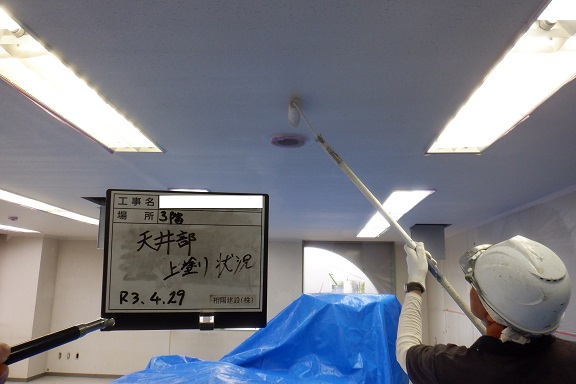

昨日、某所、役所物件の現場では3階の既存天井・壁部の塗装作業が開始されました。
シーラー塗装、中塗り、上塗りと順番に塗って仕上げていきます。
昨日、某所、役所物件の現場では、設計担当者との定例会議があり、納まり・仕様の変更などの打合せを昼前から夜の午後9時くらいまで行いました。
設計担当者がお帰りになった後、私の方で再度現場を見回り打合せ内容の確認をして家に帰るころには12時をまわるくらいになってしまいました。
今朝も現場で設計担当者などのメール確認もあるため早起きし。午前6時30分には現場に来て事務処理をしています。
業者さんが来たら色々あった変更内容などをつたえようと思っています。
昨日、某所、役所物件の現場では、『天井カセット型 業務エアコン』の取付け作業を実施しました。
日程の調整をして頂き、なんとか連休前に設置することが出来ました。
この後、エアコンを設置するために開口した天井材のフサギ作業を実施し、塗装作業に移行したいと思っています。
昨日、某所、役所物件の現場では、既存照明器具を撤去したことによって空いた天井の開口を補修し、仕上げ材を張る作業が完了したので天井点検口を設置する作業など造作作業を実施しています。
本日、別途工事の家具造作の打合せに、担当業者さんが現場に来る予定ですので、資材の納品日など打合せをしていきたいと考えています。
本日、某所、役所物件の現場では、私から設計担当者へ投げかけた質疑やそれに伴う資料の確認をし、設計担当者へ回答への確認や、再度検討のため、業者さんへ連絡打合せをしているところです。
1つの作業に他の作業が連動することがありますので、納まり等方向性決めていく作業を優先に検討をしていきたいと思っています。

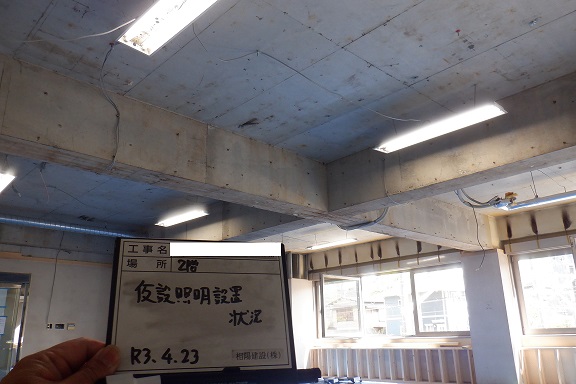

一昨日、某所、役所物件の現場では、仮設照明の設置作業が完了しました。
解体工事によって、既存の天井材撤去に伴い照明器具を撤去したことによって、改修工事を行う際に室内全体が暗く、今後の作業の支障になると考え対応させて頂きました。
今後も安全作業で進めていきたいと思います。

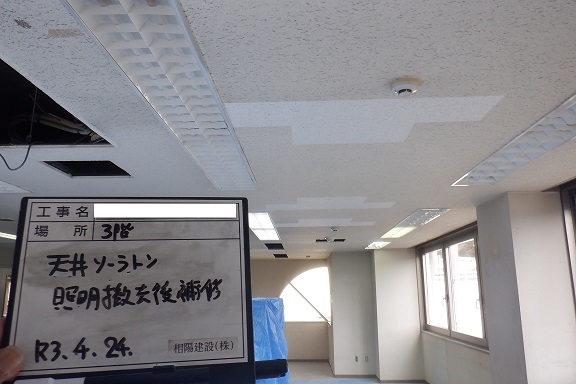

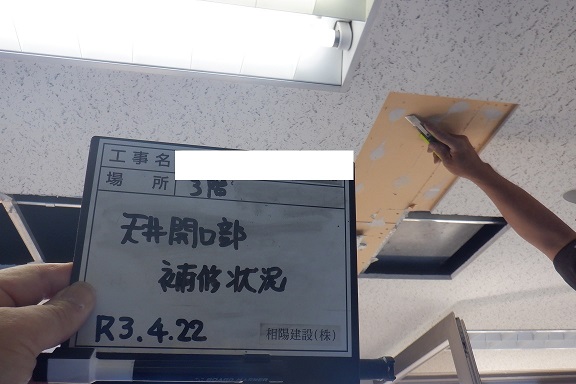

昨日、某所、役所物件の現場では、調査のために開けた天井材の開口部の復旧も兼ねて、仕上げ工事前のフサギ補修作業を実施しました。
事前に私の方で点検口位置や、補修箇所などを描いた資料図面をもとに作業を実施しています。
本日、某所、役所物件の現場では今週の月曜日の定例会議に引き続き、本日も定例会議を行い、設計担当者との打合せを実施しました。
色々と設計変更がありましたので、対応・検討したいと思います。

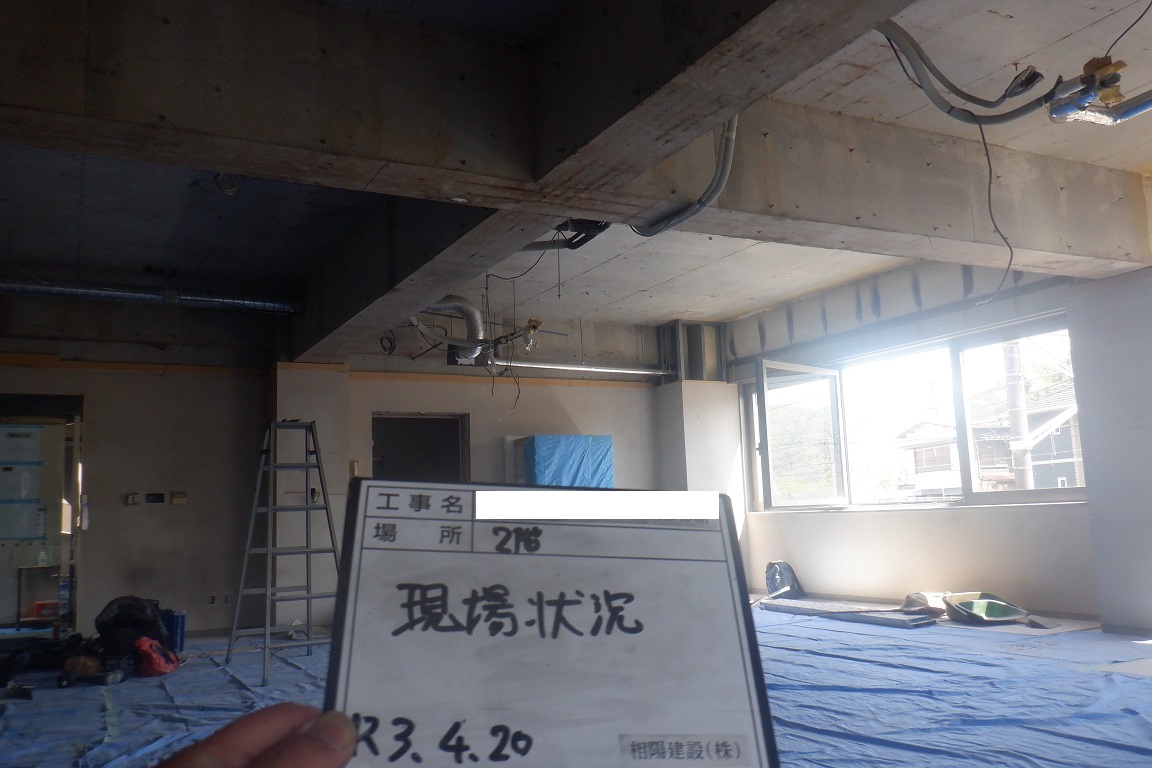

昨日、某所、役所物件の現場では、写真で撮ったように大まかな解体作業が完了し、本日解体材の搬出や、最後の片付け、清掃作業を行う予定です。
改修工事の現場ですので、解体作業をしないと見えてこない所があるのも確かなのですが、時間は限られていますので、ある程度予想を立て期限を設けて計画を考えていこうと思います。
昨日、某所、役所物件の現場では、第1回目の定例会議を現場にて実施しました。
『机もイスも無し問題ありません』との担当者からのお話しでしたが、私が作成した議事録や工程表、質疑等書類を広げて打合せをした方が良いと考えて、長机を会社から持ってきて、その机を利用し立ちながらの打合せを実施しました。
昼から定例会議が始まり、個別打合せをした後、設計担当者と現場を見てもらい質疑内容に関した現場の状況確認をし、結果、設計担当者から色々と検討したいとのお話でしたので、期限を決めさせて頂き、回答を待つことになりました。
結局、現場打合せが午後7時30分くらいになりましたが、色々と打合せ内容等まとめないといけないので、会社に戻り事務処理をし、本日の議事内容作成し、各関係者に送らせて頂きました。
