外構部土間コンクリート解体工事

昨日、某所現場では建物基礎の解体・搬出作業が完了したので、建物周りの土間コンクリートや既存ブロックの捨てコンクリート等出っ張っていたところなどの細かい解体・搬出作業を実施しました。



昨日段階で現場に解体用として搬入した大きな重機2台の内1台は搬出し、あとは細かい解体工事を残すのみとなっています。









Continue Reading

部署方針会議

昨日会社にて、部署メンバーが全員集まり部署方針会議を実施しました。



取締役の判断のもと今回は重要な会議だという事で、テレワーク等対応の会議ではなく皆が机に並んでの会議でなんか凄く久しぶりの感覚でした。

Continue Reading

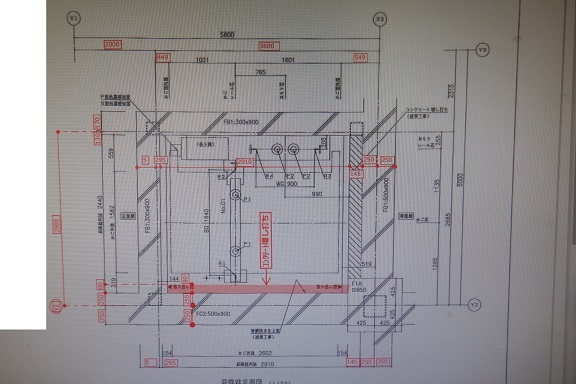

エレベーター基礎 計画図

先週末某所現場では、契約図面のエレベーター図面と意匠図・構造図と整合性が取れていないところや寸法が不明な点がありましたので、早々に決定しないといけないエレベータピットに関係する基礎の位置や寸法の計画図を私の方で検討作成させて頂きました。



この基礎図面にエレベーター業者さん・鉄骨業者さんの方で必要な鉄骨材が基礎の上に乗るのかを検討・確認して頂き、乗らない場合は基礎位置の移動・偏心の検討をする計画でいます。



基礎の施工図が無いと基礎の大きさに合わせての土工事・根切工事が実施できないのですが、一つ一つの問題解決に努めていきたいと考えています。



Continue Reading

外壁材仕様確認

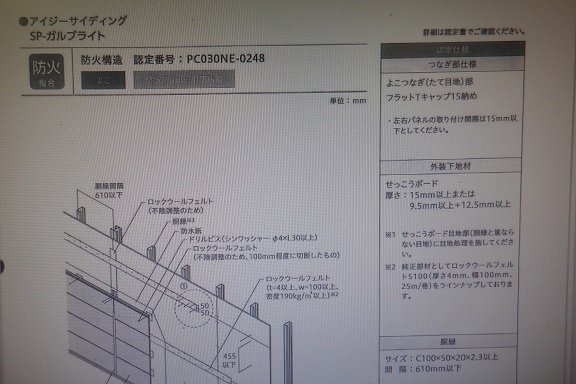

一昨日某所現場では、契約図面にのっていた外装材と契約見積書に記載されていた外装材が違っており確認をした結果、設計図面の外装材では設計担当者が求めている色が無いとの事で変更したらしく、ただ変更した事による外壁の防火認定仕様に問題がないか等の確認が必要だと感じ、私の方で対応をさせて頂きました。



結果、防火認定が取れる納まり仕様が何通りかの判明したので、今回の現場に適合する仕様をリストアップし設計担当者と外装業者に送り最終確認をして頂くこととさせて頂きました。





Continue Reading

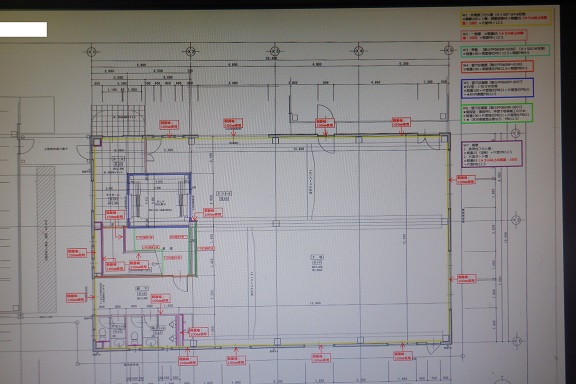

内部間仕切り壁 計画図

一昨日、某所現場では契約図面では不明になっていた内部間仕切り壁の計画図を私の方で作図させて頂きました。



契約図面では記載されていない内部壁の厚さや一部壁の認定番号仕様の変更などを考量し、法規的に問題のない内部間仕切り壁となる図面を作図した訳です。



壁の厚さが決定しないと建具の幅も決まらず業者さんが建具の施工図を作図することが出来ないため私の方で対応させて頂いた訳です。

完成した図面に関しては設計担当者にも提出し、情報共有を図る対応をさせて頂きました。



Continue Reading

電気設備、給排水・空調設備 事前打合せ

昨日、某所現場では電気設備と給排水・空調設備を担当する業者さんに現場事務所に来て頂き事前打合せを実施しました。



内容は仮設の水道・電気工事に始まり、その後は契約設計図面の内容確認で大まかな範囲での本体工事の電気配線・設備配管を一から練り直して頂かないといけない内容の契約図面でしたので、私の方で気になる点に対しての設備関係の変更対応を検討して頂く流れとなりました。



打合せ内容は議事録を作成し設計担当者にもお送りして情報共有を図る感じにもさせて頂きました。



Continue Reading

現場進捗状況

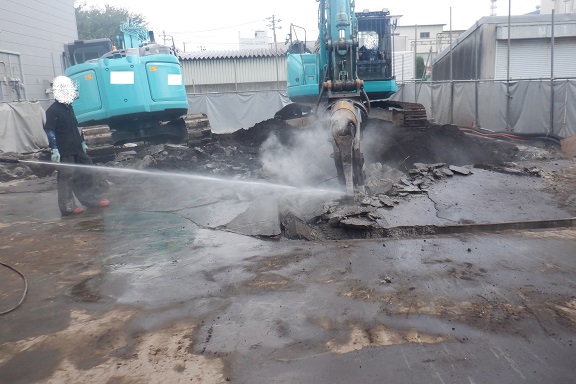

昨日某所現場では引き続き建物1階土間コンクリートと基礎コンクリートの解体撤去工事を実施していました。



重機先端アタッチメントを振動軽減を目的にブレーカータイプから挟むタイプに変更し作業を実施しており、大体1日2つの基礎フーチン撤去を目標に解体工事を実施している計画です。



解体の際に出る粉塵を散水作業で極力周りの飛ばないように注意しながら工事を進めて頂いています。



Continue Reading

仮計画 工程表

某所現場にて仮計画ではあるのですが、外装パネルが張り終わる頃から約4ヶ月間分の現場工程表を作成してみました。



各担当業者と不明な点は多くあるなかである程度の各工事の日数を出してもらい、私の方で現場の流れや作業エリアの調整をしながら目安としての仮計画の工程表を作成した訳です。



まだ基礎・鉄骨・建具など正確な形状が決定した訳でも無く内部も未定な部分があり不明点も多いですが、各業者さん・設計担当者・営業担当者に対しての指標みたいなモノが必要だと感じ作成した感じです。

Continue Reading

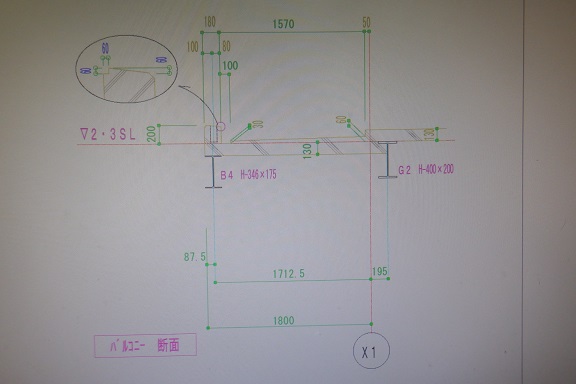

バルコニー部 設計作図

先週末某所現場にて、私の方で各階バルコニーの『設計図書』ともいえる設計図の作図対応をさせて頂きました。



契約図面のバルコニー部に関して、意匠図・構造図共にバルコニーの床の高さや正確な形状・寸法等の情報記載がなく工事を実施するにあたっての計画も立てられない状態でしたので、ある程度設計担当者から方向性を確認し私の方でバルコニーの作図対応をした訳です。



作図したモノを再度設計担当者に確認を取り了解を頂きましたので、各関係業者に資料を送り再度御見積書の御提出を依頼しこれから施工図も含めての工事計画を立てようと考えています。



Continue Reading

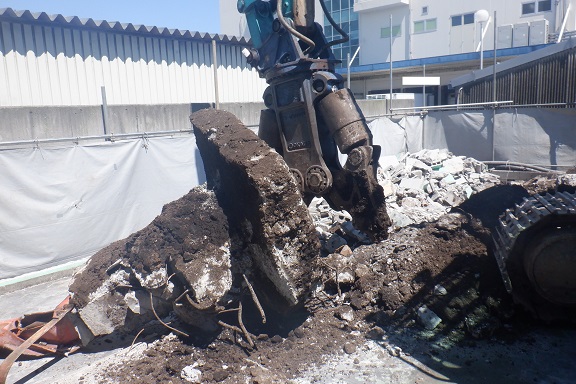

基礎解体工事

一昨日から某所現場では、建物1階土間コンクリート、基礎コンクリートの解体工事が開始されました。



当初は計画していた重機先端のアタッチメントを掘削用のブレーカータイプのモノを使用し解体していたのですが、敷地内の別の建屋で精密作業をしている都合上、強い振動が継続的に出ること回避するため、急遽昨日から重機アタッチメントの先端を挟むタイプのモノに変更し対応をすることにしました。



私自身着工前から心配で事前に各関係者に振動・騒音の事に関して連絡はしており、結果計画を変更する事になりましたが、取り敢えずこの工法で作業を進めていきたいと考えています。



Continue Reading
