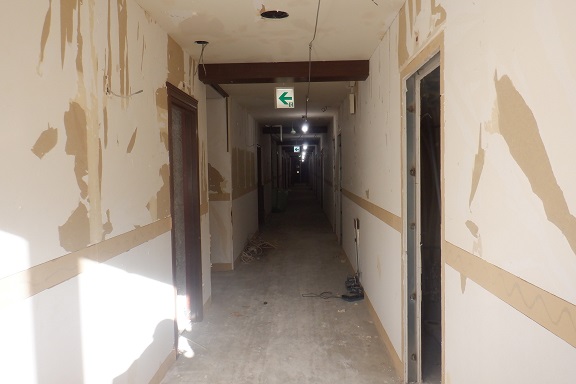

箱根現場では、3階の客室部の天井・壁・床部の木製化粧材・クロス材・カーペット材の撤去作業を引き続き実施しています。

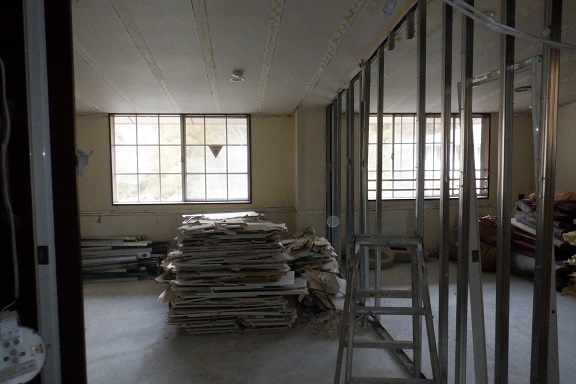

客室部の天井解体範囲の方向性が確定しましたので、解体工事を待っていた天井と一部間仕切り壁解体作業にも移行していく計画です。
箱根現場では、3階の客室部の天井・壁・床部の木製化粧材・クロス材・カーペット材の撤去作業を引き続き実施しています。
客室部の天井解体範囲の方向性が確定しましたので、解体工事を待っていた天井と一部間仕切り壁解体作業にも移行していく計画です。
先週箱根の現場では3階廊下の天井・壁仕上げ材、床仕上げ材・下地材の撤去作業を実施しました。
天井下地材の解体作業に関しては調査の結果保留事項になりましたので、報告がくるまで各居室の解体工事を進めていく計画です。
安全作業で進めていきたと思います。
昨日、箱根の現場では廊下床仕上げ材のタイルカーペットとカーペットの下地クッション材・フリク調整材の撤去作業を実施しました。
下地クッション材・フリク調整材などは躯体スラブコンクリート面に接着されていますので、機械で削りながら剥がす感じの作業となりました。

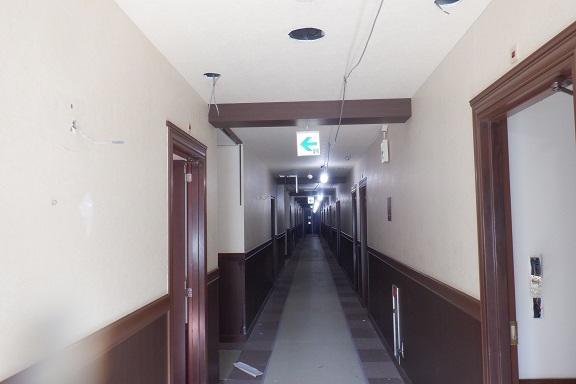

廊下の床仕上げ材等撤去と同時進行で壁のクロス・化粧材の撤去も行い、工事を進めて頂いていました。
箱根の現場にて、調査段階から会社で使用している携帯電話のメーカーでは電波が弱いことが判明していましたので、私の方から会社に依頼を掛けて電波が届くであろうメーカーさんの携帯電話を新しく購入する段取りをしていました。
一昨日会社に届き、現場で使ってみると電波が良く入る感じでしたので、箱根の現場専用の携帯電話として使っていきたと計画しています。
箱根の現場では3階の端の部屋から随時解体作業を実施しいてるのですが、今回は先ず床に敷いてある既存のタイルカーペットの撤去作業からして頂いています。
改修工事の時にやり易いように、躯体床スラブコンクリート面についている接着剤まで削って頂ています。

今週初めから箱根の現場では、本格的に解体工事が始まるということで、建物出入り口床面をプラシキと呼ばれる養生材を設置し、養生作業を実施しました。
エントランス床面が解体計画図では既存を再利用となっていたので、傷つけない・汚さないための対応となります。
出入り口にも私の方で作成した注意喚起の看板を設置し、作業員にも事前に連絡し注意するように指示を出して工事を進めています。
昨日、箱根の現場では本格的に解体工事が開始されました。
改修工事用の解体工事で、3階建物の3階の内部から解体計画図を元に解体工事を実施します。
事前に電気設備業者さんが、照明器具の撤去と並行して仮設の照明器具を廊下に設置して頂き通路の安全確保をしました。

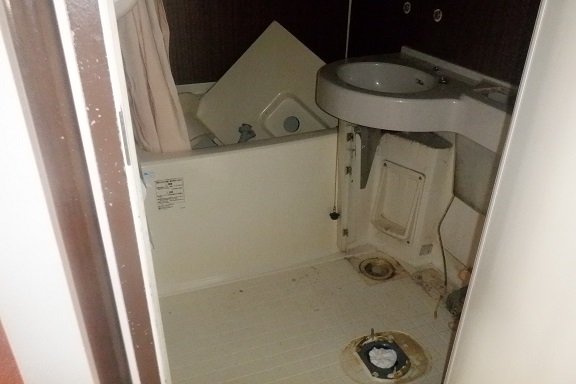

先週箱根の現場では、改修工事のため既存の衛星設備の調査と便器などの衛生器具の撤去工事を実施しました。
本格的な部屋内の解体工事を行う前に、衛生設備に繋がっている水道管や、照明器具に繋がっている電線などを切断、端部処理を実施して頂き、壁を壊した時など問題が起きないような対応を実施して頂いている訳です。
昨日某所現場にて、早朝現場にて各業者さんと電話での打ち合わせをしようとこころみましたが、山の頂上付近の現場の影響なのか会社の携帯電話では電波が弱く、お互いの意思疎通が困難みたいでしたので、会社に戻ってからの各業者さんとの電話による打合せ対応を実施しました。
会社に電波が届くであろうメーカーの携帯電話の注文依頼の手続きを私の方で実施してありますので、届くまで我慢といった感じです。

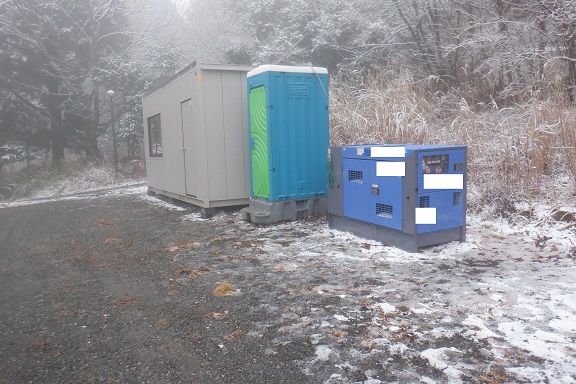

今週初め、某所現場では現場管理のための仮設事務所と仮設トイレの設置作業を実施しました。
本電源から仮設事務所までの電気工事をするのにお時間が掛かりそうでしたので、それまでの対応として電源用の発電機と電気配線を実施させて頂きました。
