重機 追加搬入

先週末某所現場では、内部にあった2階スラブのコンクリートガラ等廃棄物の搬出が完了しスペースの確保が出来ましたので、本格的に屋根・外壁材の解体を開始するべく追加の重機を搬入しました。

今回搬入した重機は今まで現場にあった重機より一回り大きく屋根の高さまで重機のブームが届くタイプのモノになります。

計画ではお盆明けまでに地面から上の建物解体を完了させて、盆明けから建物下部の解体工事に移行する計画でいます。

Continue Reading

防火設備

某所現場にて、設計担当者との建物仕様打合せの際に使用した検討資料:建具工事に関しての中で、現在契約設計図面に記載してある建具の仕様では防火設備の認定が降りないモノが多々あり、その件に関しても打合せを実施させて頂きました。

その際設計担当者から「5年前には可能だったのに何で出来ないモノなのか」との質問があり、「法改正があったからだと思います」と答えたのですが、資料が欲しいとの御要望がありメーカーからの資料を提出させて頂き検討してもらうことになりました。

今後も取り敢えず一つ一つ仕様を決めて工事を進めていきたいと考えています。

Continue Reading

現場進捗状況

昨日、某所現場では引き続きの2階スラブコンクリートのガラ出し等の産廃搬出作業を実施しています。

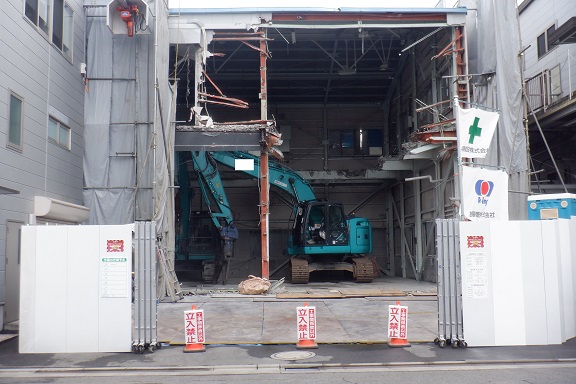

ガラ出し等の産廃搬出作業にて1階床面作業スペースの片付けを完了させ、明日から大型重機を現場に搬入し、今の重機では届かない屋根部等の解体工事に取り掛かる計画でいます。

Continue Reading

散水車

先週末から某所現場では現場での使用水を補給するために散水車を借りて、コンクリートのプラント工場から水を運搬する作業を実施しています。

当初の計画では敷地内にあるお客様の受水槽から伸びている給水管から工事用として分岐した仮設水道で対応を検討していましたが、受水槽がおもいの外小さく、溜まる水の量に対して解体工事で埃が飛ばないように使用する水の量の方が多く、昼前には受水槽の水が貯まる前に無くなる現象が起き、現場の建物を含めて敷地内の他の建物で水が出なくなることが起きたため、急遽対応を計画した訳です。

本当に着工前の計画外のことがらで今後の工事も現場敷地内に水槽を置いて、工事で使用する水を散水車で運搬し水槽に貯める作業を各工事の計画検討内容に加えて考えていくことになりそうです。

Continue Reading

建物仕様打合せ

昨日、某所現場では私と設計担当者、営業担当者等が会社に集まって現在工事をしている建物の仕様不明部分等打ち合わせを実施しました。

私の方で契約図面である意匠図、構造図を確認し、各工事ごとに間違っているところの訂正、検討が必要なところや仕様が未定のところ等を記載した検討資料図面を作成し、それをもとにの打ち合わせをさせて頂きました。

先ずは基礎、躯体、外装工事の流れで打ち合わせを行い、契約図面(意匠図、構造図共に)で間違ったところの直しの御依頼、構造担当者の確認が必要なものに関しては検討して頂く方向となりましたが、やはり私の予想通り全部の検討資料項目の打合せは出来ず、また中々仕様に関しても決定することも出来なかったために各工事の施工図の作成依頼や材料の確保対応等も出来ませんでした。

取り敢えず気持ちを切り替えて1つ1つ業務をしていこうと思うことにしました。

Continue Reading

ガラ搬出

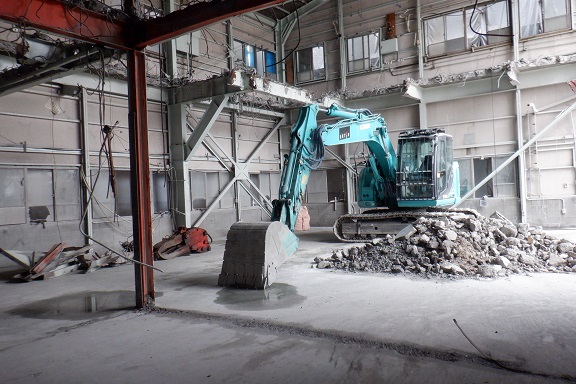

昨日、某所現場ではある程度の2階コンクリートスラブの解体作業が完了し、足元が悪くなってきたので一度コンクリートガラの搬出作業を実施しました。

先ず下地材等で使用されていた鋼材等鉄のゴミを集めて搬出し、重機のアームの先を箱型:バケット型に変えてダンプにコンクリートガラを積んでいき、搬出していきます。

連日猛暑が続いていますので、朝礼時や現場確認の際に現場の業者さんに熱中症の注意喚起を行い作業を進めて頂いています。

Continue Reading

駐輪場スロープ設置工事

先週末、アフターフォローとしてお引渡しをした物件の駐輪場にチェッカープレートのスロープ設置工事を実施しました。

当初、勾配の付いたアスファルト舗装と駐輪場土間コンクリートとで最大で約100㎜の段差が付いており、力の弱い人ではその段差に対して自転車を持ち上げることが大変との御要望があり、打合せの結果チェッカープレートによるスロープ設置となった訳です。

お客様にも確認して頂きご承認を頂きましたので、アフターフォローの工事完了となります。

Continue Reading
