基礎コンクリート打設完了

昨日、某所現場では予定通り基礎コンクリート打設作業を実施し、問題無く完了しました。



事前に私の方で今回の基礎コンクリート数量計算を行い、中型の生コン車が合計42台必要なくらいの量を打設する計画でしたので、1日間で完了するため事前にポンプ車の業者さんを現場に呼んでポンプ車を2台配置する計画を立て、どんな感じで打設するか打合せをし、作業日を迎えました。



事前に色々と計画したこともあってか、私の予想以上の時間でコンクリート打設が完了し、コンクリートの数量も計画の数字ピッタリでいくことが出来ました。

この後コンクリートの養生期間を置いて型枠解体作業を行い、埋戻し作業に移行する計画です。

Continue Reading

鉄骨工事:アンカーフレーム位置調整

昨日、某所現場では鉄骨工事としてアンカーボルト用アンカーフレームの位置の調整、固定作業を実施しました。



コンクリート打設前に位置が動いてしまったアンカーフレームの位置を測量業者さんが型枠に出した柱芯の墨を目安に再度確認し、ターンバックルを使用して固定をしていきます。



鉄骨柱脚部の穴にアンカーボルトを差し込むため、打設当日も位置の確認をして頂くほど結構シビアな位置調整となります。





Continue Reading

キュービクル設置

某所現場では仮設電気のために先行して段取りしていたキュービクルの設置が完了しました。



こちらのキュービクル設置工事は、本工事とは別の工事でお客さまが対応する工事のため、日程調整を行い設置作業をしてもらった訳です。



この後、キュービクルまでの配線工事を行ったのち、今回の工事用としての仮設電気工事に移行したいと考えています。

Continue Reading

基礎部配筋、型枠工事 完了

先週、某所現場では外装パネルを受けるためのハネ出し配筋作業が完了し、無事基礎部配筋、型枠工事が完了しました。



この後、アンカーフレーム位置の最終調整と固定作業を行い、基礎部コンクリート打設作業に移行する計画です。



当初の計画通りに進んでいますが、この後も気を引き締めて現場管理に努めていきたいと思っています。



Continue Reading

トイレブース施工図 チェック作業

昨日、某所現場にてトイレブース施工図のチェック作業を実施していました。



まだ間仕切り壁の位置やブース位置の寸法、ライニングの高さの寸法など確定していないところもあったので、給排水設備業者さんと設計担当者さんと打合せをしながら寸法を決め、赤文字で施工図に描き込んでいった訳です。



事前に提出してもらった色サンプルもお客様に御提出し色も決まりましたので、施工図の訂正をしてもらい最終確認、承認の流れでいきたいと考えています。



Continue Reading

現場清掃

某所現場では業者さんが現場清掃をするために掃除用具置場を設けて、そこに設置してある掃除用具を使用して現場掃除をして頂いています。

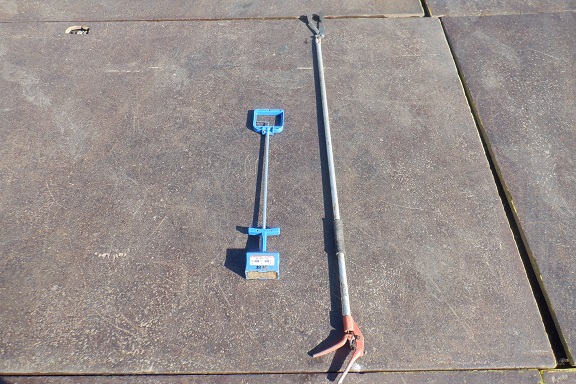

一般的な箒や塵取りの他に、基礎工事の際どうしても出てしまう細かい鉄クズを効率よく拾う道具としての磁石が先端に付いたハンド真舟っと柄付や、基礎型枠内に間違えて落ちてしまった木っ端などを拾うマジックハンドなども活用して現場を綺麗にして頂いています。

Continue Reading

雨水対策

昨日、某所現場では前日の夜からそれなりの雨が降る予定でしたので、電動工具を使用する型枠工事は休工にしました。



天気予報通り結構な雨が降ったのですが、捨てコンクリート打設工事前に雨水が現場に溜まってプール状にならないようにと、各所基礎の周りに木枠で水抜き開口を設けて、その部分はコンクリートを打設せず雨が降ったらこの水抜き開口から雨水が下に染み込むように細工をした為、雨水が捨てコンクリート上に凄く溜まるようなことはありませんでした。



この水抜き開口をしなかったらコンクリート面に雨水が浸み込まないで貯まり続けて、基礎の半分くらいまで水が溜まっていたかもしれません。



一部先行で築造したエレベーターピットの中だけは躯体コンクリートで仕上がっており、水抜き開口を床に空ける訳にもいかないので、事前に準備していた水中ポンプで水抜き作業をしましたが、計画通りといったところです。





Continue Reading

基礎型枠組状況

昨日、某所現場では基礎部を2工区に分けた1つの工区の型枠組作業がほぼ完了しました。



この後、型枠材の通りや倒れの最終調整確認をして頂き補強すれば完了で、小まめに掃除をしながら作業をして頂いているので現場も綺麗です。



引き続き安全作業で進めていきたいと思っています。

Continue Reading

現場進捗

先週末、某所現場では基礎部配筋検査も無事合格し、基礎部の型枠組工事を実施しているところです。



計画では今週中には作業が完了し、鉄骨アンカーフレーム位置の再確認、固定を実施した後、基礎部コンクリート打設に移行する予定です。



毎朝実施している朝礼にて作業前の安全注意事項の連絡を必ず実施していることもあり、現場に入場している職人さんも無理なく周りに注意しながら作業を実施して頂いています。



Continue Reading
