日程調整

昨日、某所、役所物件の現場では変更した材料の現場への納品日を確認しながら、各作業開始日等の日程調整を実施していました。

まだ作業に関して不確定なところもあるのですが、予定だけでも決めておかないと現場の進捗が遅れるばかりですので、私の方で日程を決めさせて頂き、工程表を作成し各協力業者さんに送らせて頂きました。

まだ内容が決まっていない工事もありますが、日程調整をしながら進めていきたいと思っています。

Continue Reading

木枠取付

昨日、某所、役所物件の現場では、木製建具の方向性が大体決まったこともあり、木枠材を搬入し取付作業を実施しました。

木枠に接している左右の壁の仕上げが違うため、木枠を見切材として仕上げの貼り分けをすること出来るようになりました。

引き続き日程の調整をしていきたいと思っています。

Continue Reading

現場進捗

先週、某所、役所物件の現場では、塗装工事が一区切りついた感じです。

現場で使用する塗料の色が、クリア系とグレー系が中心なので素材の色が残った感じに仕上がっている感じです。

先週半ばに、設計担当者から建具工事・サイン工事の変更図面、製作物の造作作業の最新図面が来ましたので、先週末現場に関係業者さんを現場に呼んで打合せなどを行いましたので、これから施工の検討等を行っていきたいと思っています。

Continue Reading

車検

一昨日、社用車である私が使用しているトラックの車検でした。

会社からの指示で毎年出している自動車工場ではない会社に出したのですが、その会社があるところが以前出した自動車工場より会社から近いところにあるので、今後は車の整備も含めてやり易くなると思います。

Continue Reading

塗料調合

昨日、某所、役所物件の現場では、設計担当者からの御指示のもと塗料材の色を2種類使い、指示の割合のもとオリジナルの色の調合作業を実施しました。

事前に色のサンプルも渡されていましたので、それに近い色になったことを確認した後、塗装作業に移行しました。

Continue Reading

メールの不具合

昨日の朝は、メールソフトのOutlookの本文が正しく表示されない不具合があり、ちょっと焦りました。

基本、今私は大体朝午前6時頃からメール確認、対応をしていたので、何時ものようにメールの確認をしようと思ったら、受信の内容が一行だけで内容が解らず焦りました。

直ぐにスマホの方でメール確認をしたら内容が確認できたので、スマホの方で色々と業務をしたのですが。

取り敢えず昼前に私のメールソフトも復旧できたので、業務に関して凄い被害にはならずに良かったのですが、今後もこんなことがあると本当に困ります。

Continue Reading

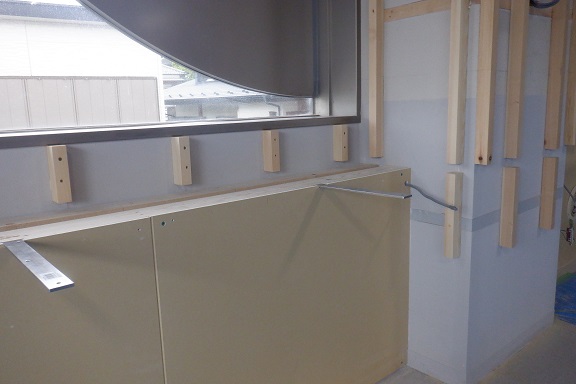

カウンター用フカシ壁造作

昨日、某所、役所物件の現場では、カウンター材が後日設置出来るようにカウンター下のフカシ壁に補強金物の取付けをしたり、化粧タテ胴縁材を後日カウンター材を差し込んで取付出来るように欠き込みをする等の造作作業を実施しました。

本当は現時点でカウンター材が現場に搬入されれば、カウンター材を取付けた後、周りの仕上げ造作作業をしていくのですが、カウンター材が搬入するのが遅れそうだとのご連絡があり、後で設置できるように加工しながら周りの仕上げ造作を進めることになりました。

この後、カウンター材下部フカシ壁の塗装作業や、カウンター上部の壁面羽目板張り仕上げ作業に移行していきたいと思っています。

Continue Reading

パーテイション部 検討

昨日、某所、役所物件の現場では、設計図面上既存パーテイションを利用しての工事があり、パーテイションのパネル自体にビスが使用できるのか、フレームならビスが使用できるのか、又強度・重量的に利用した時に問題はないか等を再度検討するため、一部パネルを外させて頂き、現状の確認をさせて頂きました。

結果、本日関連業者と現場にて再度打合せをすることになりました。

事前に設計図面等で計画していても実際に問題ないかの検討は必要ですので、工事を行う業者さんに実物を見て頂き、詳細的な納まりを決めていきたいと思っています。

Continue Reading

アルソック配線

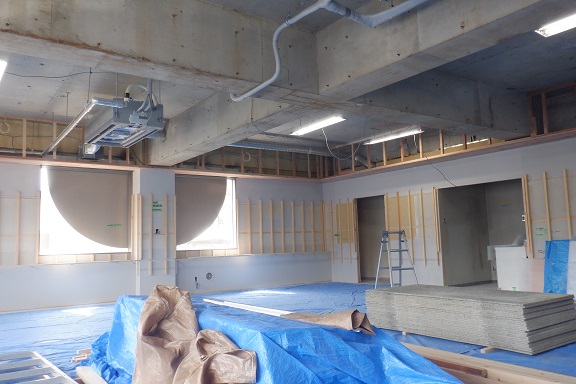

先週末、某所、役所物件の現場では、警備会社であるアルソックさんが今回新たに新設しようとしている梁型内に警備設備の配線をする作業を実施して頂きました。

この梁型は現在、梁底までは仕上げ材で出来上がっているのですが、梁型側面まで塞いで仕上げてしまうと、梁型内に配線をすること出来ませんので、このタイミングで配線作業をしてもらっている訳です。

アルソックさんは相陽建設の工事とは別途の工事ではあるのですが、事前に担当者さんと電話等でやり取りをさせて頂き、どちらにとっても問題が起きないようにさせて頂いた訳です。

Continue Reading

コア抜き配管

昨日、某所、役所物件の現場では、新設する空調機の配管をするため、躯体床面にコア抜きと呼べれる作業で床に円柱の穴を機械を使って空ける作業を実施しました。

コア抜きの際、下の階の影響を十分注意して、穴を空け新規の配管を通す作業をした訳です。

この後、コア抜き作業のために既存の壁に開口を空けましたので、塞ぐ作業に移行する予定です。
