2階クロス貼り工事完了

某所現場では今週初めに2階居室と最後に残った階段室の壁クロス貼り作業が完了しました。



クロス貼り完了後、電気業者さんや空調換気設備業者さんの方で現在器具の取付作業を実施しています。



本日から器具取付け作業が完了した部屋の床面長尺シート貼り作業に移行する計画です。



Continue Reading

2階内部ステージ足場解体工事完了

某所現場では、今週中旬から予定通り2階内部ステージ足場解体工事を実施し完了しました。



建物2階の足場仮設材を1階へ降ろすために、今回はレッカー車を使用し仮設材の荷下ろしをしながらの作業となりました。



2階も1階と同じく足場解体後仕上がり具合の最終確認をし、計画通りに仕上がっていましたので、予定通りこの後お客様の工事である電気幹線工事を実施し完了した後、各工事の試験作業をし、2階床面の塗装工事に移行する計画でいます。

Continue Reading

植栽工事

昨日、某所現場では建物周りの植栽工事を実施しました。



先ず開発図面の緑化計画図を元に、低木・中木と図面に記載の位置に指定の本数を植えて頂きます。



工事着工後、お客様と私と開発担当者との打ち合わせの中で当初の契約図面から種類と本数の変更がありましたので、植えて頂く前に再度植木業者に本数と位置の指示を出させて頂き作業をして頂きました。



Continue Reading

1階床仕上げ塗装工事

昨日、某所現場では1階床仕上げ上塗り塗装工事を実施しました。



下地の研磨、下地処理、中塗りを得て最後の仕上げとして上塗り塗装となります。



仕上げでもあるので休憩無しで一発で継ぎ目がないように綺麗に仕上げて頂きました。

人が乗れるまでの養生時間が48時間とのことですので、それまでは塗った場所は立入禁止で完成を待ちたいと思っています。

Continue Reading

出入り口門扉部 コンクリート打設工事

昨日、某所現場では外構工事として敷地出入り口に新設する門扉コンクリート打設工事を実施しました。



私と外構工事業者、開発設計担当者とコンクリート造門柱の位置の最終確認、門柱の傍に後日設置する伸縮門扉の位置などの最終確認を事前に行い、寸法を決めて掘削工事、配筋工事、型枠工事を実施して今回のコンクリート打設工事となりました。



コンクリート造門扉の仕上げがコンクリート打ち放し仕上げでもあったので、私の方で打ち放しパネル割の施工図を事前に作成し、それを元に工事を実施して頂いている訳です。

Continue Reading

1階床塗装工事

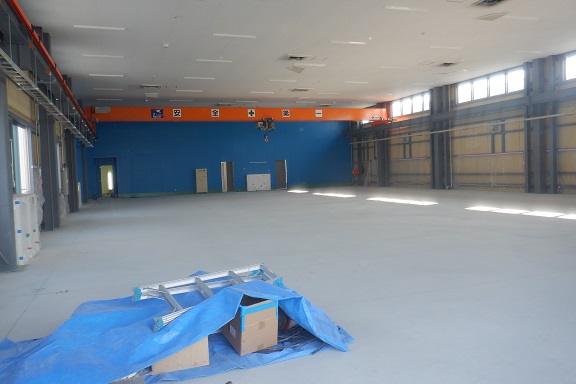

先週末から某所現場では、1階の大きい部屋の床塗装工事を実施しています。



先ず下地処理として床コンクリート面の研磨をした後、プライマーを塗り、中塗り塗装を実施しているところです。



今週初めから1階の大きい部屋は立入禁止として、本格的に上塗り仕上げ塗装工事をする計画でいます。

Continue Reading
