昨日、某所現場では外構工事として雨水浸透施設工事を実施していました。
事前連絡で現場に出入るする各業者さんには連絡し、建物出入り口に敷いてある敷き鉄板を剝がしての工事となります。
雨水浸透マスと雨水浸透マスの間を掘削し、有孔管を設置しながら単粒度砕石を敷き詰めていく工事を実施します。
昨日、某所現場では外構工事として雨水浸透施設工事を実施していました。
事前連絡で現場に出入るする各業者さんには連絡し、建物出入り口に敷いてある敷き鉄板を剝がしての工事となります。
雨水浸透マスと雨水浸透マスの間を掘削し、有孔管を設置しながら単粒度砕石を敷き詰めていく工事を実施します。

先週末、某所現場では建物2階各所軽量建具枠設置工事を実施しました。
設置後、設置するために枠下端沓摺部コンクリート床面を斫った部分の左官補修や設置作業のために残しておいた枠周りボード張り、枠の塗装をした後、壁面クロス貼り作業に移行する計画です。
2階のボード張り作業もほぼ完了し、建物内部は仕上げ工事に移行してきた感じです。

昨日、某所現場では階段室のクロス貼り工事前の塗装工事を実施しました。
鉄骨階段や鋼材手摺、鋼製建具などの鋼材部の塗装を、今週末から1階クロス貼り工事を実施するため実施した訳です。
この後、ボード面のクロス貼りを実施した後、床面長尺シート貼りに移行する計画でいます。
昨日、某所現場では1階トイレ腰壁部のメラミン化粧板張り工事を実施しました。
事前に決めた範囲で指定の品番のメラミン化粧板を石膏ボード下地材の上に貼っていきます。
今週末にはこの化粧板の上部壁面のクロス貼り作業を実施する計画でいます。
昨日、某所現場ではエレベーター工事として、乗場ボックスの組み立て工事を実施しました。
壁・天井部とパネル状になった板を箱状に組み上げていきます。
エレベータ―工事に関しては、計画通り今週中に最後の試運転試験を残して完了できそうです。

一昨日から某所現場では、外構工事として雨水浸透施設工事を実施しています。
所定の位置に雨水浸透マスを設置し、浸透マスと浸透マスの間に有孔管を設置していく工事内容となります。
工事を始める前に外構工事の業者さんと一緒に雨水浸透マスの位置出しを実施し、試掘をした後検討して、設計担当者に再度内容の確認をした後、工事を開始しています。

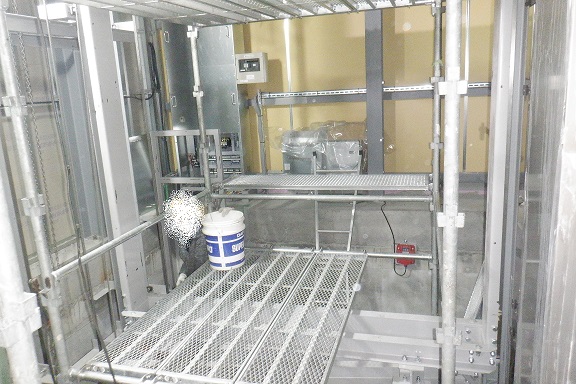

昨日、某所現場ではエレベーター工事の電気工事を実施しました。
エレベータ―の出入り口三方枠・扉の設置作業が完了し、エレベーターのカゴ設置前の制御盤関係の電気工事となります。
今週半ばに内部足場を解体し、カゴの設置、調整をして今週末には最後の試験運転を残して完了する計画です。

今週初めから某所現場では、1・2階高い天井の仕上げボードが完了したところから、空調フェイスガード・照明器具の取付け作業を実施しています。
昨日の段階である程度空調フェイスガードと照明器具の取付作業は完了しており、これからお客様の工事である電気幹線工事として、幹線を通すラック吊り込み設置をして、幹線を設置する作業に移行する計画でいます。
昨日、某所現場では1階トイレ等の間仕切壁ボード張り作業を実施しました。
軽量間仕切壁内に断熱材であるグラスウール材を入れ、防水用石膏ボードを張っていきます。
ボード張りが完了し後に電気業者さんがスイッチやコンセントのボックスのあった場所の石膏ボードを開口した後、仕上げ材を貼っていく流れになします。
