3~4工区部アルミサッシ設置工事

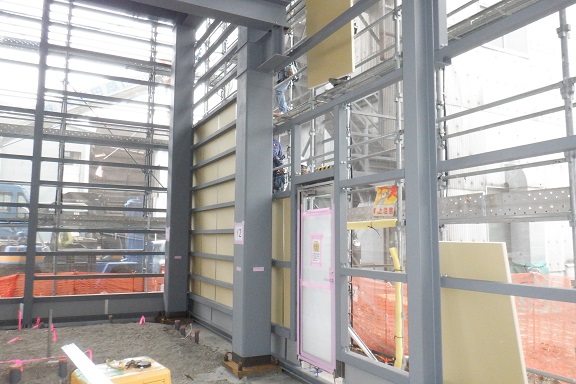

一昨日から某所現場では、3~4工区部のアルミサッシ設置工事を実施しています。

鉄骨胴縁開口内に設置する訳ですが、事前の計画で胴縁開口施工図のチェック・是正を実施した内容で胴縁開口が現場で空いており、計画通りのサッシ位置、そして開口内に納まっています。

この後、サッシコーキングを実施した後、外装パネル工事に移行していく計画です。

Continue Reading

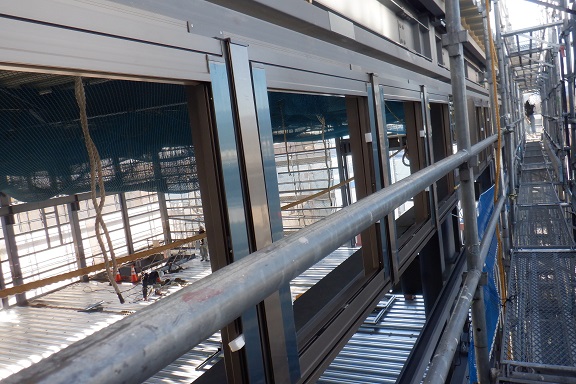

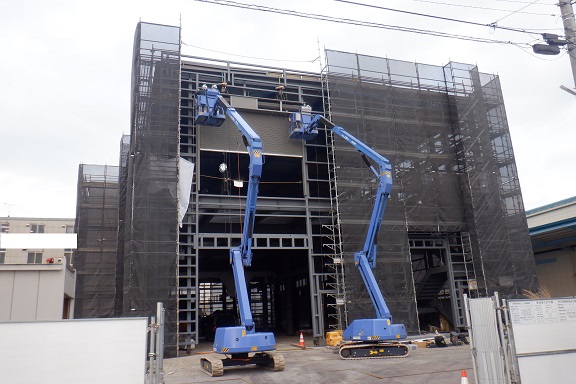

4工区部2階シャッター設置工事

昨日、某所現場では3~4工区部のシャッター設置工事が開始され、先ず4工区部2階のシャッター設置作業を実施しました。

事前の打ち合わせで、どのように施工するかどの高所作業車を使用するか打合せをして、本番の今日を迎えた訳です。

計画通りに2階の設置作業が完了しましたので、引き続き他のシャッターも安全作業で設置をしていこうと考えています。

Continue Reading

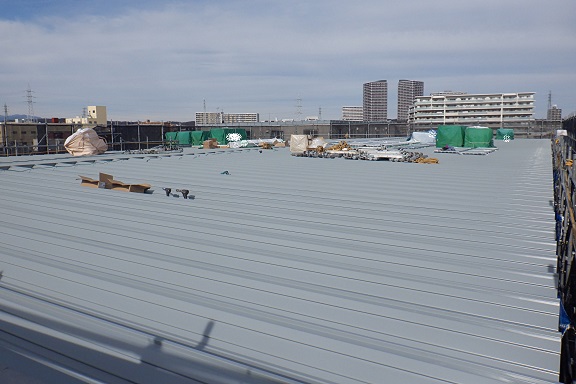

3~4工区部 屋根葺き作業

先週末、某所現場では楊重作業用のレッカー車を現場に搬入させ、屋根材を最上部に上げての屋根葺き作業を実施しました。

事前に設置したタイトフレームにハメる感じなので、ほぼ1日で大まかな屋根葺き作業は完了しました。

この後、屋根の細かい役物取付作業を実施していく予定です。

Continue Reading

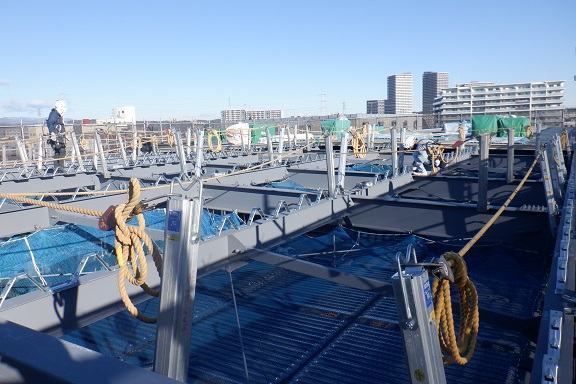

3~4工区 屋根タイトフレーム設置工事

昨日、某所現場では3~4工区部の屋根工事タイトフレーム設置作業を実施しました。

タイトフレームとは屋根仕上げ材折板本体を鉄骨受梁材に留めつける金物で、屋根折板材の形状と同じ金物材になります。

鉄骨受梁材に親綱を張り、落下防止用の水平ネットも張っていますが、安全に十分注意しながら作業を実施して頂いています。

Continue Reading

ブラックアウト

昨日の朝、いつものように仮設事務所でノートパソコンの電源を入れたところ、ロゴが画面表示しデスクトップ画面が出た瞬間いきなりブラックアウトしました。

実は去年末くらいから作業中に何回かブラックアウトすることがあったのですが、電源を入れ直す等をすると普及していたので騙しだまし使っていた感じで、他の人はどうなのか確認すると同じ部署のメンバーも同じ現象が出ている感じでした。

今回もいつものように電源を入れ直してみたのですが、キーボードのランプだけ点いた状態で約20分くらい画面が真っ黒の状態のままだったので、コレは完全に壊れたと感じて総務課に一度相談してみました。

その後も電源の入り切りを時間を置きながら何回かやっていたら、午前10時頃にいきないりロゴ画面になり、使えるようになったのでそのまま業務をしているのですが、本当に改めてパソコンが使えなくなると仕事が出来なくなると感じて怖い思いをしました。

Continue Reading

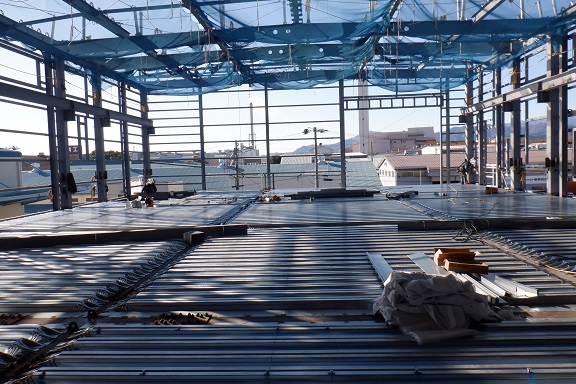

2階デッキスラブ敷き込み作業

昨日、某所現場では4工区部の2階デッキスラブ敷き込み作業を実施しました。

デッキスラブ敷きが完了した所から引き続き、コンクリートが外へ流れないためのCON止め鉄板の溶接設置作業に移行する予定です。

床スラブコンクリートと外壁パネル部、シャッター開口部等取り合いの納まりが難しい所があるので、最終的に現場状況を見てより良い納まりで仕上げていこうと考えています。

Continue Reading

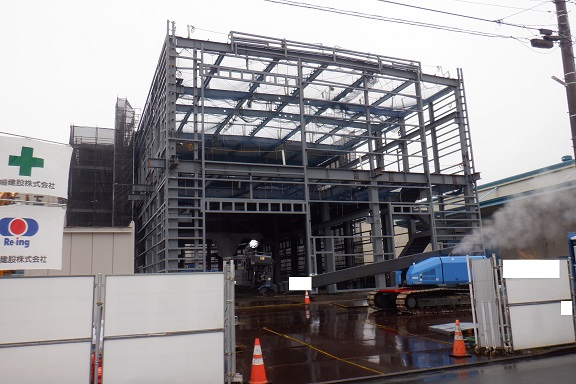

上棟

一昨日、某所現場では鉄骨工事として建物棟上げが完了し、上棟しました。

この後建て入れ直しや、外装パネル用下地胴縁材の取付け、デッキ敷き込み等細かい作業を実施していく予定ですが、天気も悪いので様子を見ながら安全作業で進めていこうと思っています。

Continue Reading

外装パネル部 ボード張り作業

昨日、某所現場では外装パネル部の石膏ボード張り作業を実施しました。

先ず腰壁用のパネル材を張り水切り材を設置した後、その上から石膏ボード材を基準墨に合わせて張っていく訳です。

ある程度張った後防水紙を貼り、この後外装パネル仕上げ材の角波を張っていく訳です。

Continue Reading

4工区1階部 鉄骨建て方作業

先週末、某所現場では建物を4つの区分に分けた内の最終工区である、4工区1階部の鉄骨建て方作業を実施しました。

建物自体が敷地ギリギリというくらいの位置まで建つ計画になっていましたので、最終工区の4工区の鉄骨建て方作業をすると予想通り、現場敷地出入り口から建物までの作業敷地スペース範囲が短くなって、運搬車両を敷地内に入れるのも苦労している状態です。

鉄骨建て方作業後も楊重用レッカー作業・コンクリート打設のためポンプ車を設置する工事等はあり、また各工事の資材の置き場等の確保もより良い計画しないと作業効率が落ちるので、着工前から解ってはいましたが大きな建物の新築工事に対して、作業敷地スペースの確保の少なさが頭痛の種になっています。

Continue Reading

雪かき作業

昨日、某所現場では一昨日に降った雪が屋根、鉄骨梁、水平ネットに積もってしまったので、そちらの雪かき作業から開始しました。

雪が積もったままでは足元が滑りやすく転落事故の原因になりますし、また雪解け水が下の階に滴り落ちて作業が出来ない原因にもなるからです。

現場敷地出入り口、現場駐車場、前面道路などは一昨日の段階で私の方で雪を解かす塩化カルシウムを撒いておきましたので、そこまで雪が積もっている感じではないですが、溶けた水が凍っていましたので、朝礼時にも十分注意する旨を作業員に報告させて頂きました。

Continue Reading
