取決め金額

昨日は某所現場に関して、一部業者の工事取決め金額の検討・打合せを実施しました。



材料手配、現場調査等の関係で先行して相陽建設から注文書を出して欲しいとの要望があった業者さんが居たため、まだ実行予算を組んでいる途中でもあったのですが、全体的な金額の目安をもとに一部業者さんとの取決め金額の打合せを実施した訳です。



御施主様へ御提出した工事の御見積書を作成するにあたり、事前に各業者さんから御見積書を受け取っている訳ですが、その時点ではなかった設計図面の詳細な内容による追加作業や条件の変更などが起きることもあり、それも踏まえた再検討・打合せとなる訳です。



Continue Reading

現場事務所レイアウト

本日、某所現場にて設置する予定の現場仮設事務所内の備品のレイアウトに関して、検討・指示対応をしているところです。

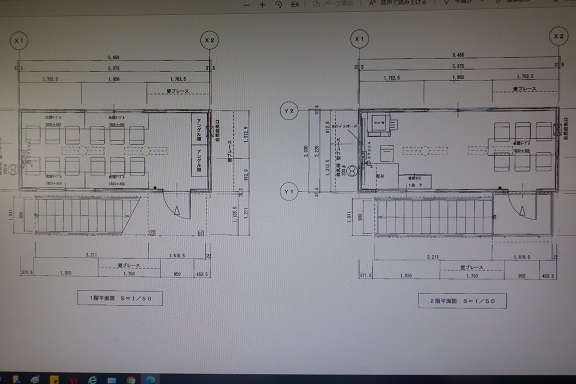

事前に仮設事務所を設置する場所の位置・大きさを調査し、仮設事務所設置工事を依頼する業者さんと打合せをしながら、ある程度のレイアウトを描いて頂き、備品の配置・種類の微調整を実施しているところです。



工事期間中の何か月間はコチラの仮設事務所で業務を行う訳ですので、やり易い環境での業務が行えるように検討したいと思っています。



Continue Reading

健康診断

会社の健康診断の日が私が担当していた現場の竣工の日と同じ日だったため、本日私個人での健康診断をこれから実施する予定です。



事前に受診出来る健診センターに連絡・予約をしての健康診断なのですが、やはり平日だと現場管理を業務にしている私的に時間が取りづらいこともあっての土曜日の健診となった訳です。



特に健康診断があるからと何か月前から悪あがきをする訳でもなくいつも通りの生活習慣で過ごしていましたので、どのような結果が出るか楽しみです。



Continue Reading

仮設電気 電源取り込み打合せ

昨日、某所現場にて道路にある電柱では現場の仮設電源を取ることが困難ということが判明したため、どのように仮設電気の電源の確保をするかの打合せを実施しました。



工事で新しく新設する電気工事のキュービクルを工事初めの段階で作ろうかとの提案も出ましたので、基本的にそちらの方向で各工事の日程調整も含めた検討をしていきたいと考えています。



Continue Reading

システム建築工法と在来工法

昨日は某所現場の着工前準備として、『システム建築工法』と『在来工法』それぞれの作業の施工方法の整理をしていました。



今回『システム建築工法』をベースに一部躯体工事を『在来工法』で行うイレギュラーな施工管理の現場でしたので、私の方で設計図面のチェック等を行い、それぞれの作業区分やどちらの工法で詳細は納まりをするかの打合せ、検討などを実施していた訳です。



予想通りどちらが作業をするか、どちらの材料を使うか等曖昧なところが多くありましたので、一つ一つ整理していこうと思っています。



Continue Reading

アフターフォロー

昨日は過去担当した役所物件のアフターフォローをまとめて実施しました。



ひとつは現場の検査を実施して欲しいとの要望があり、その結果報告書をまとめた書類の御提出と、もうひとつは竣工後お客様の方で一部仕上げを破損してしまったところの補修工事をした際の御見積書の御提出で、それぞれ違う市町村の役所物件でしたので、それぞれの担当者への御提出対応をさせて頂きました。



この後sれぞれの担当者からの御連絡あれば、次の対応へ進めていこうと考えています。





Continue Reading

システム建築

昨日は 某所現場で実施するシステム建築の業者さんとの着工前打合せを実施しました。



相陽建設的に初めてやる工法でもあり、又今回はシステム建築といってもイレギュラーな施工範囲での実施になるため、時間を作ってもらい私の方で用意した質疑書をお元に問題点の共通認識をもって頂きました。



色々と検討事項が出てきたのですが一つ一つクリアにして工事が開始できるようにまとめていきたいと考えています。



Continue Reading

プレートナット工法

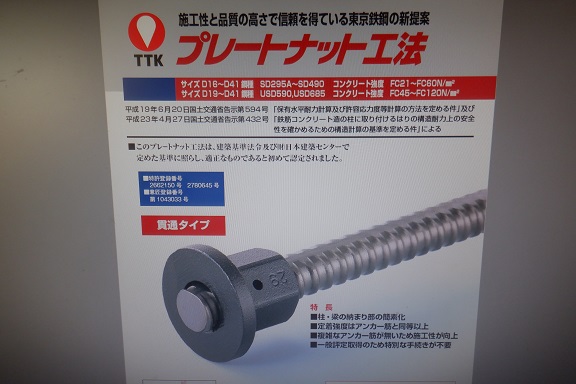

先週末、某所現場の基礎配筋工事に関して『プレートナット工法』を検討、調べていました。



鉄骨工事の際に柱脚部のアンカーボルトを設置するために使用する『アンカーフレーム』が通常の端部が曲がっている『アンカー筋』だとフレームに鉄筋端部の曲がっている部分が当たって施工が難しい状態になので、色々と検討・調べた結果この『プレートナット工法』にいきつきました。



施工的には向上するものですが金額が通常より高くなる可能性もありますので、再度色々と調べていきたいと思っています。



Continue Reading

追加 提出資料

昨日は某所役所物件の現場の役所担当者からの要望で追加の提出資料の対応を実施していました。



既に提出書類は出し終わって役所担当者にも他に無いことを確認して安心していたのですが、昨日お電話があり急遽対応させて頂きました。



この後もないことを祈っています。



Continue Reading

仮設電気引き込み検討

昨日は某所現場の着工をするにあたって仮設電気の現場調査を実施したところ、通常は現場敷地外の道路にある電柱から電線を敷地内の仮設電柱ポールに引き込み対応する方法が一般的なのに、工業施設が密集している地域でもあるためか電柱間に通っている電線がほぼ高圧線用で現場の電源には使用できないことが判明しました。



工事期間中、工事用の電源を発電機にする訳にもいかず、電気業者さんからこの工業施設の組合の電気課の担当者さんにアポをとってもらい急遽打合せを実施しました。



色々と大変みたいですが検討を進めていきたいと考えています。



Continue Reading
