現場回りの雪かきが、ほぼ完了。
次は一人で隣の駐車場を雪かきします
d( ̄  ̄)
現在、AD保育園新築工事の現場では、

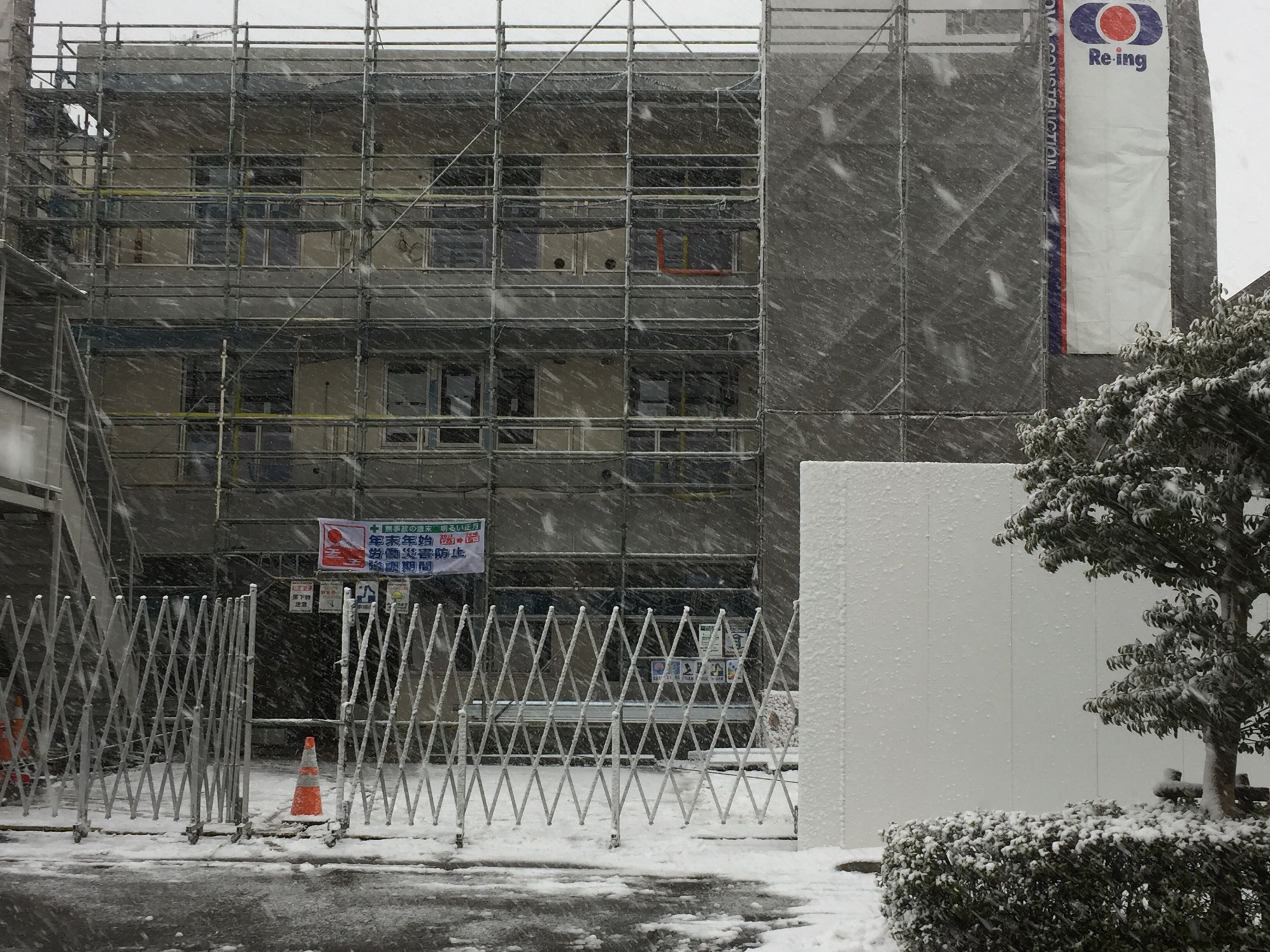

予報通り雪が降ってきたので、
朝礼時に業者さんに連絡していた通り、
早めに現場作業を終了し、
業者さんの皆さんに帰宅して頂きました
( ̄▽ ̄)
私は…

どのくらい雪が積もるのか、
本当に頭が痛いです
( ̄▽ ̄;)
AD保育園新築工事の現場では、
写真で撮ったように、
1階保育室の床暖房工事が先週末に完了し、

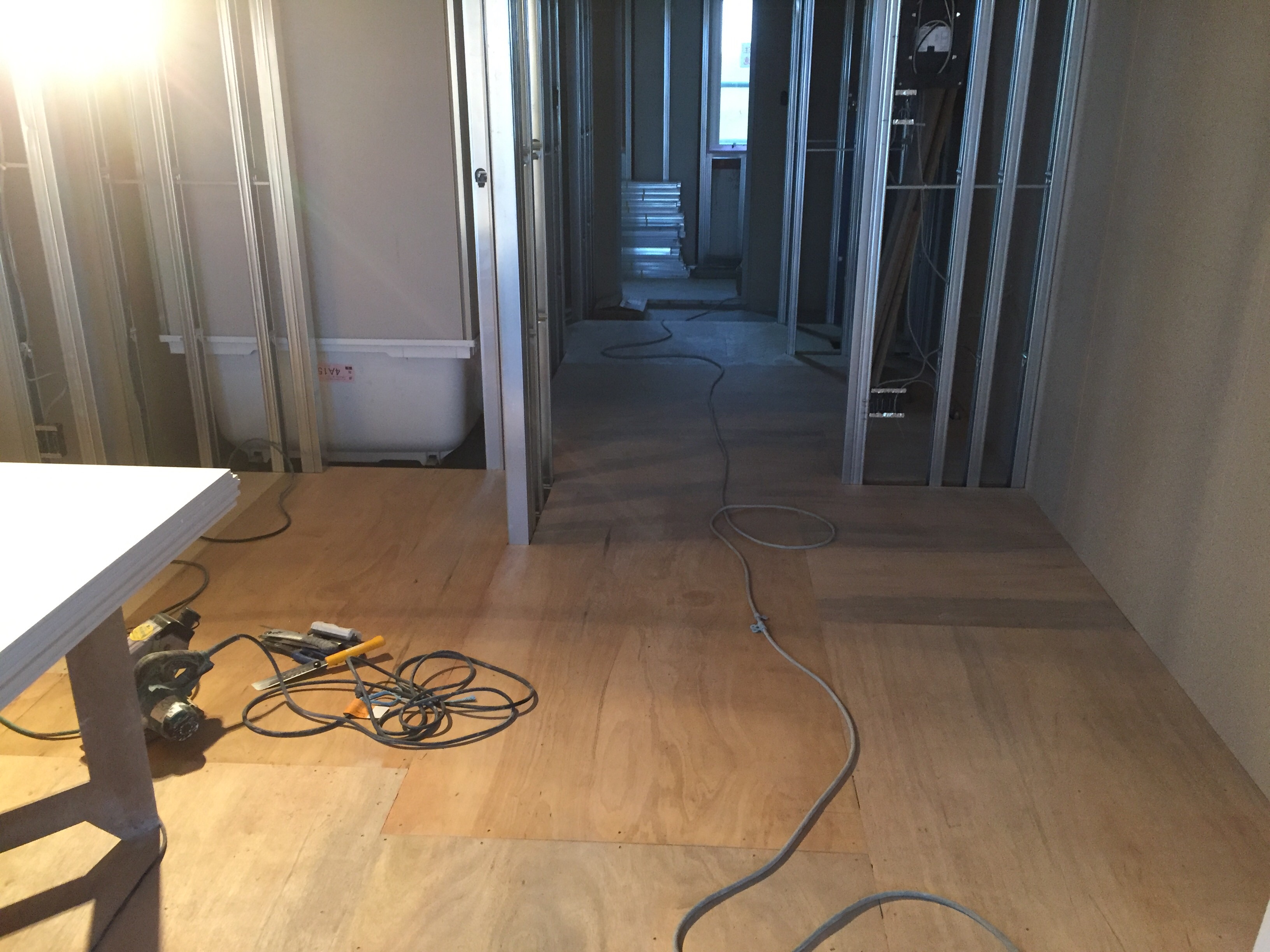

今日からフローリング張り作業を開始しています
( ̄▽ ̄)
建物内部の軽量鉄骨下地組み作業も、
今週始めには完了し、
後を追うように、
ボード張り作業を実施しています
d( ̄  ̄)
悩み事は雪だけです…
(T_T)
本日、AD保育園新築工事の現場では、

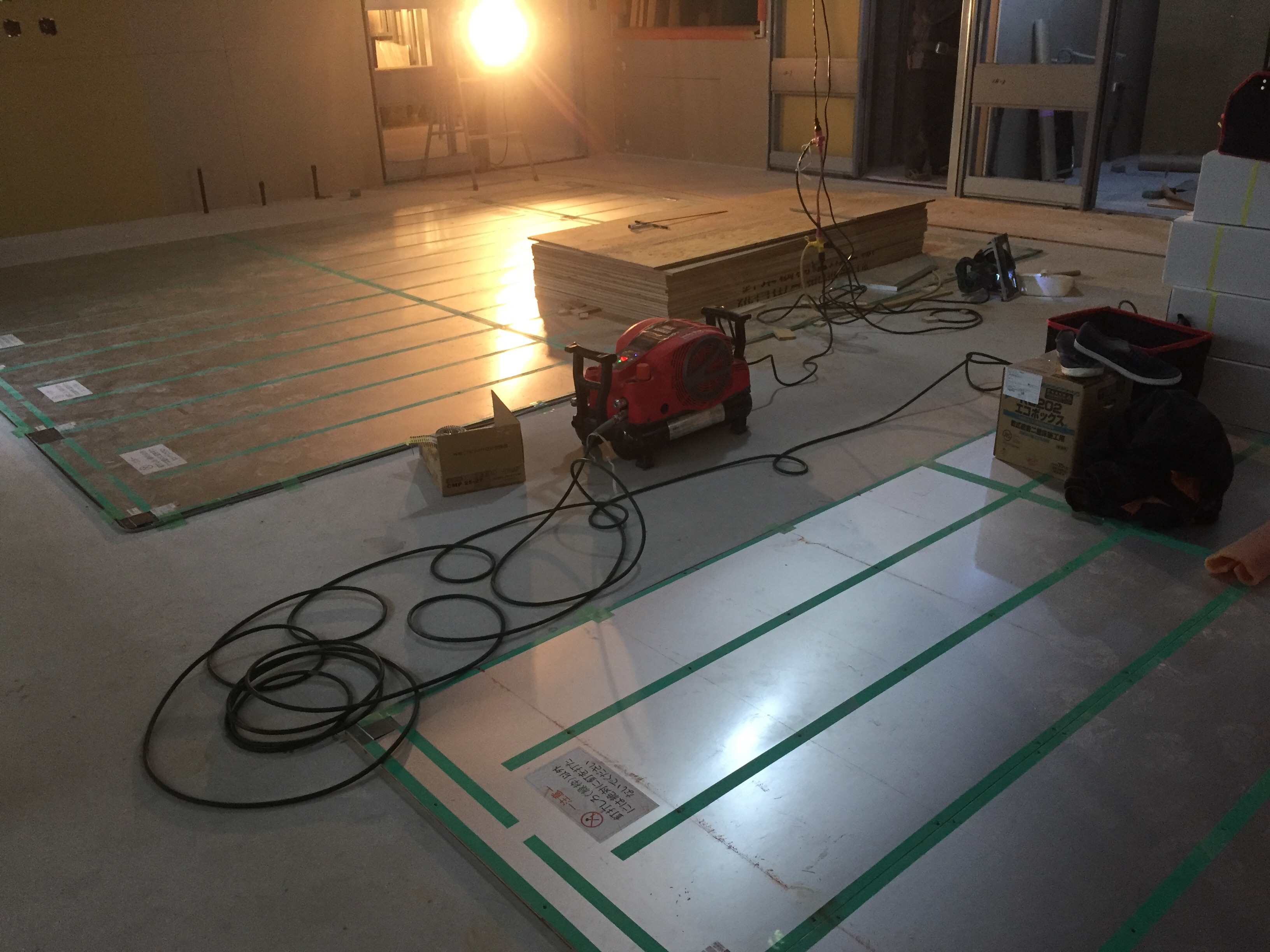

写真で撮った1階保育室の
床暖房作業を実施する予定です
( ̄▽ ̄)
昨日のうちに部屋にあった他の工事の
材料や道具を片付けて、
掃除をして本日を迎える事が出来ました
d( ̄  ̄)
来週始めにはコノ部屋の
フローリング張り作業を続けて、
実施する予定です
( ̄^ ̄)ゞ
現在、AD保育園新築工事の現場では、
写真で撮ったように、
昨日から塗装業者さんが現場に来て、

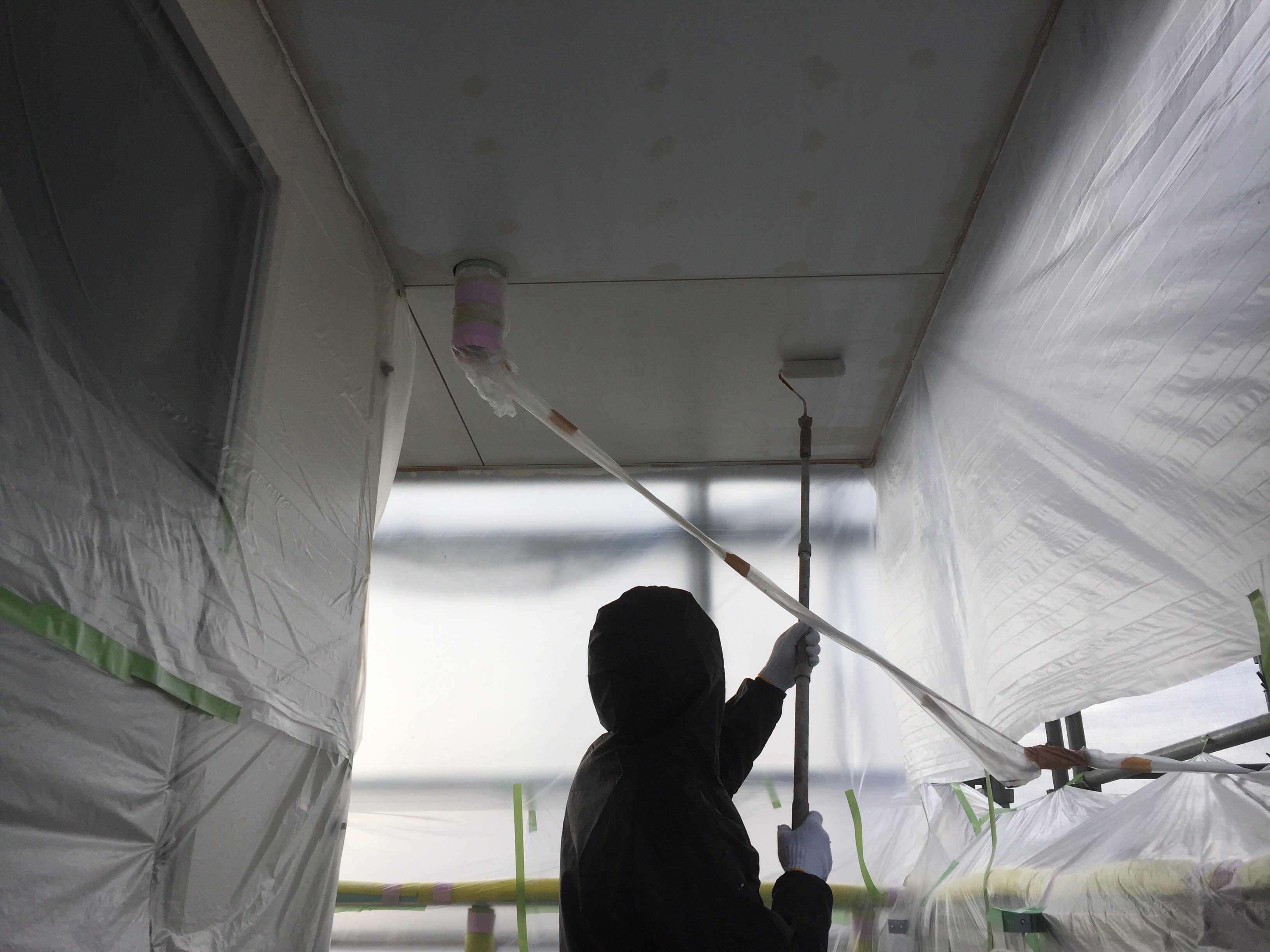

バルコニー天井部分 塗装作業が始まりました
( ̄▽ ̄)
吹付塗装を行うので、
しっかりと養生をしてもらい
作業をして頂いています
d( ̄  ̄)
内部は何人もの業者さんが入って
熱気にあふれていますので、
しっかりと現場管理に努めたいと思っています
( ̄^ ̄)ゞ
現在、AD保育園新築工事の現場では、
写真で撮ったように、
1階保育室 天井部分の

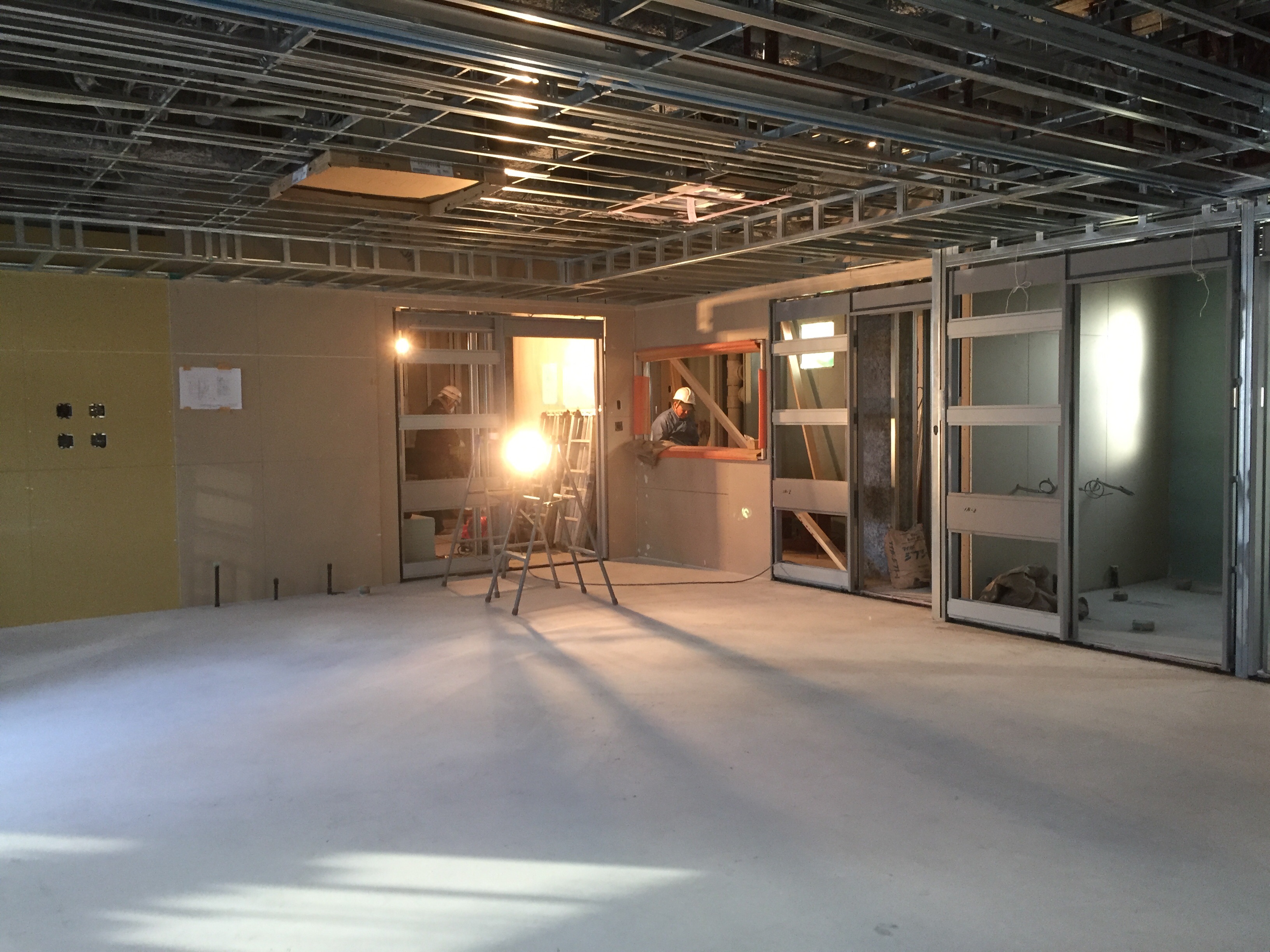

軽量鉄骨材下地組み作業を実施しています
( ̄▽ ̄)
天井の表面が
一部折り上げ天井になっていますので、
床に事前に出した折り上げ天井のラインの墨から、
機械を使ってポイントを出し、
組み上げて頂いています
d( ̄  ̄)
今月末にはある程度ボード張りが完了し、
来月から仕上げ作業を進めていきたいと
思っています
( ̄^ ̄)ゞ
現在、AD保育園新築工事の現場では、
写真で撮ったように、
各部屋の置き床工事が開始されています
( ̄▽ ̄)
先行配管された配管材は置き床の下に隠れて、
正規の床の高さに
床の下地材である合板が張られて、
部屋の床が平らになりました
d( ̄  ̄)
この後置き床工事が完了した所から、

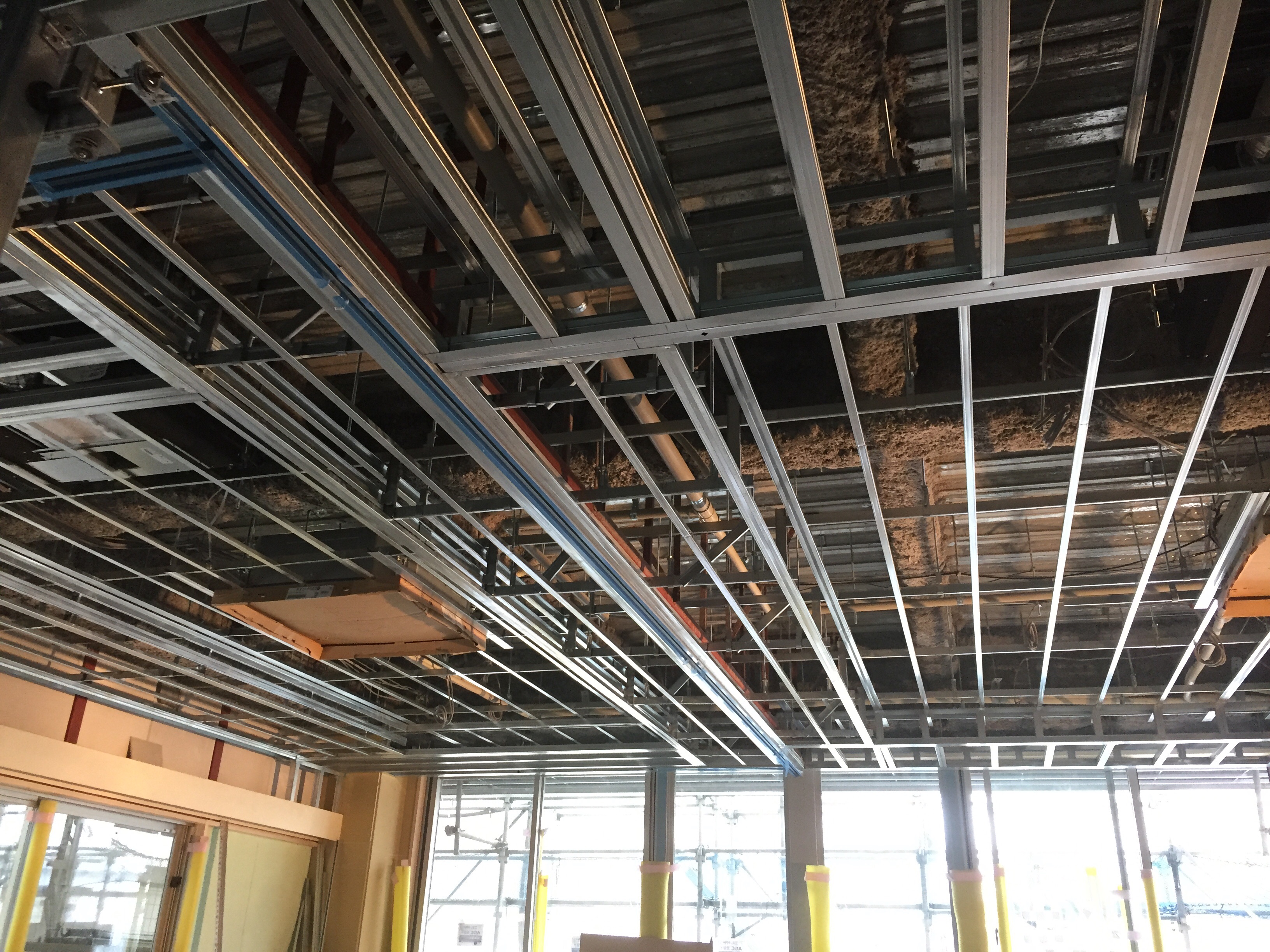

軽量鉄骨材にて
天井の下地組み作業を実施していく予定です
( ̄^ ̄)ゞ
本日、AD保育園新築工事の現場では、
写真で撮ったように、

屋上部笠木の設置作業、
一部雨樋設置作業を行い、完了しました
( ̄▽ ̄)
今月末には外部足場の解体作業を実施しますので、
足場が必要な作業を予定通り進めていきたいと
思っています
( ̄^ ̄)ゞ
現在、AD保育園新築工事の現場では、
写真で撮ったように、
バルコニー部軒裏の

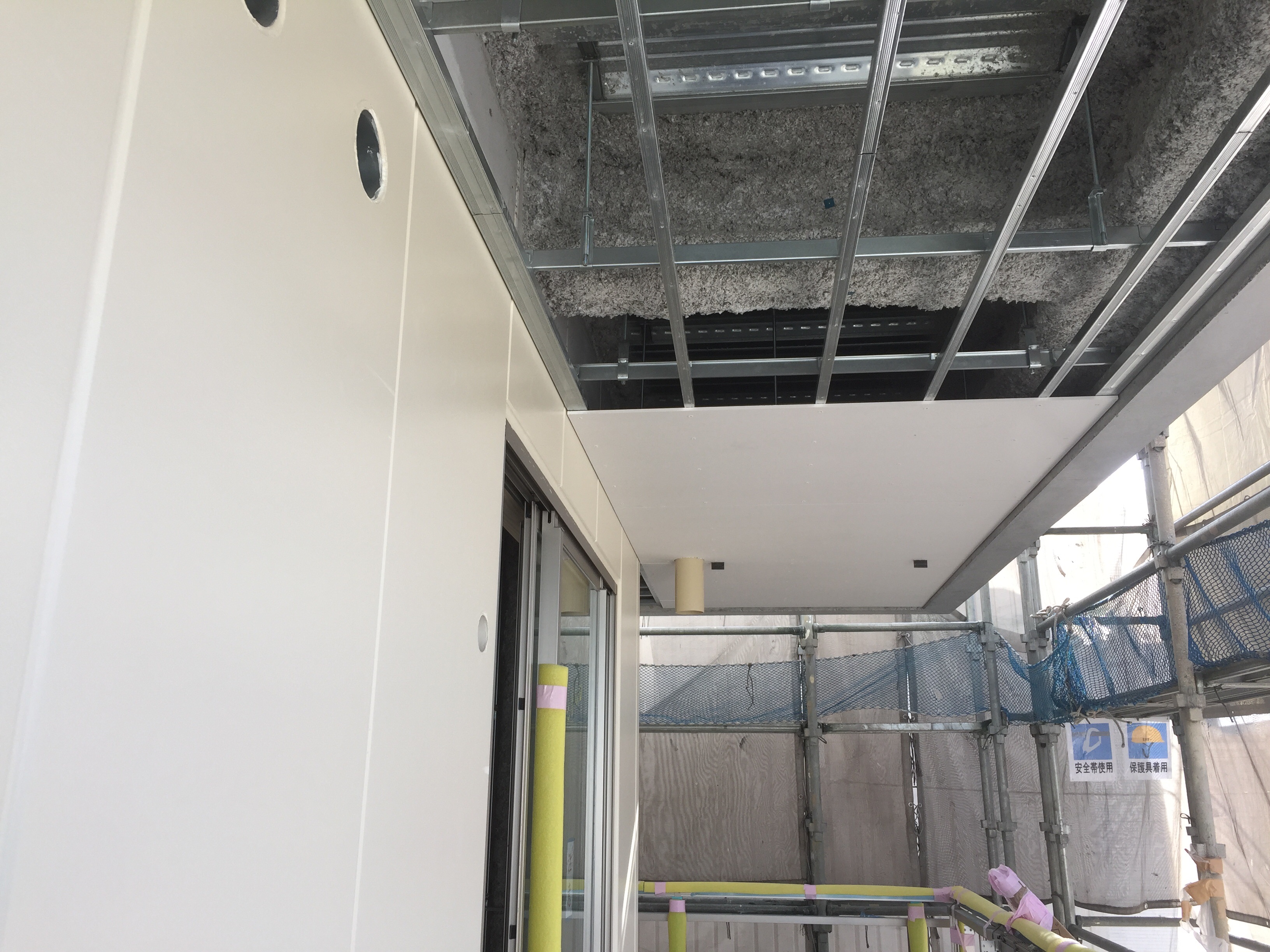

ケイカル板張り作業を実施して頂いています
( ̄▽ ̄)
割付図面を元に作業前の打ち合わせをして、
作業を開始して頂いています
d( ̄  ̄)
今週末にケイカル板が張り終わった所に、
吹付塗装で仕上げていく予定です
( ̄^ ̄)ゞ
