完成・お引渡ししました!

こんにちは。

久々の投稿となってしまいましたが、先日O様邸が完成し、お引渡しとなりました。

今までの工事内容の流れをまとめてご紹介致します!

〇外部仕上げ工事

大工さんが、左官仕上げの下地となる材料を張っていきます。

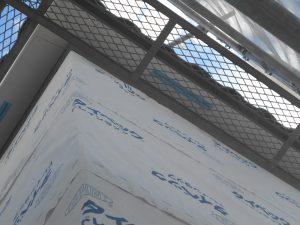

軒下にはケイカル、壁にはネオポールを使用しています。

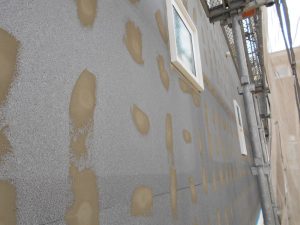

続いて左官やさんが、下地の左官材で壁を平にし、仕上げの白い左官材を数日かけて塗っていきます。

白い左官の仕上がりは、いつ見ても美しく圧巻です。

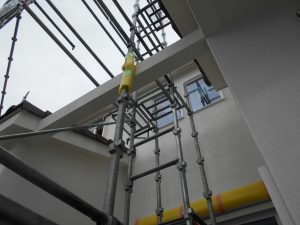

左官工事が終わると、雨樋や外部器具取付を行い、外部足場を解体します。

〇木工事完了

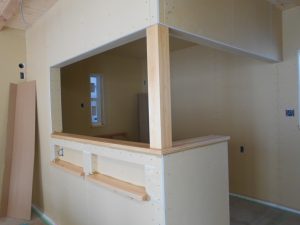

内部では、大工さんの木工事が完了します。

弊社では、大工さんに様々な仕事をお願いしています。

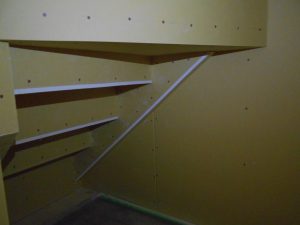

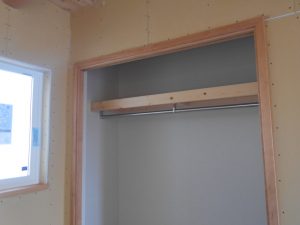

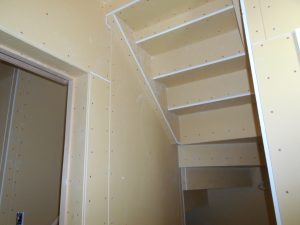

石膏ボード張り、建具や窓枠の施工、階段取付、巾木取付、棚やカウンターの設置・・・

終盤になるにつれ、納品された材料を流れるように施工してもらっています。

建材は重いものが多いので、本当に力仕事ばかりで暑い時期での作業は非常に辛いです。

今回の現場では、お客様が何度も足を運んでくださり、飲み物の差し入れをいただきました。

職人一同、しっかり水分補給ができ、熱中症対策ができました。

本当にありがとうございました。

〇内部仕上げ工事

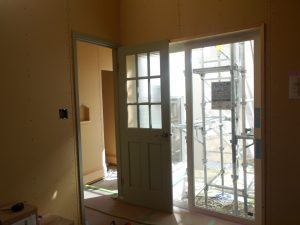

そして、木工事が完了すると、内部の仕上がり工事が始まります。

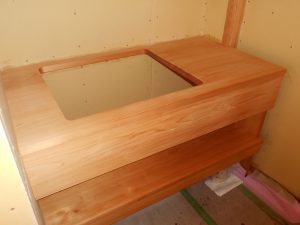

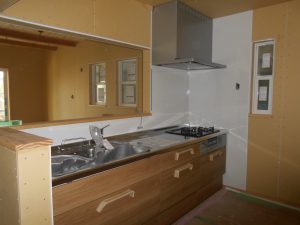

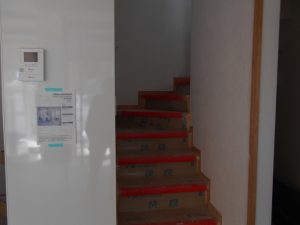

建具やキッチンなど漆喰壁の破損の恐れがある、直接関わる部分は先に仕上げます。

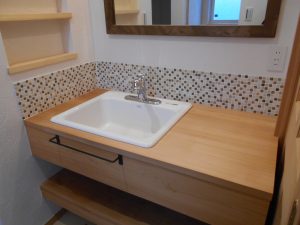

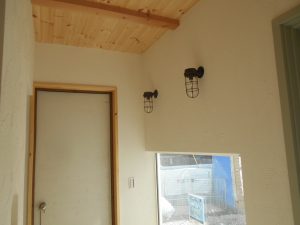

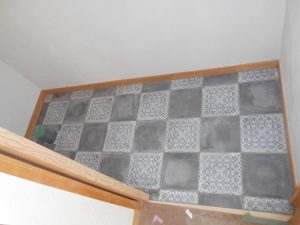

内部仕上げ漆喰工事、塗装工事、タイル工事、仕上げ器具の取付が進むと、様々な表情が出るので、一気に部屋の雰囲気が変わります。

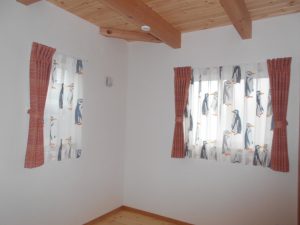

元気な声が響き渡り、明るい笑顔の溢れるO様に、大変喜んでいただけました。

想いの詰まった家での新生活が始まるという事に、私も嬉しかったです。

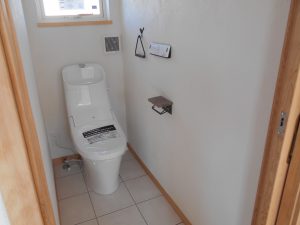

また、お引渡しの際には、年賀状に使用したいという事で、玄関先にてお写真を撮らせていただきました。

素敵なご家族の素晴らしい瞬間に立ち会え、今でも思い出すと嬉しくて仕方ありません。

O様邸の現場監督を務めることができてよかったです。

ありがとうございました。

Continue Reading

屋根工事完了・木工事中です!

こんにちは。

久々の投稿となってしまいました・・・

現在、屋根工事完了・木工事中です。

今までの工事内容の流れをまとめてご紹介致します!

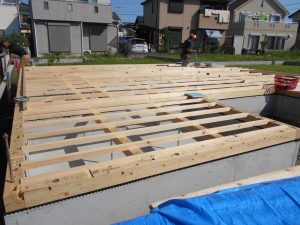

〇土台敷き・配線工事

梅雨明けの一番暑い中、日影もない中で職人さんに頑張っていただきました。

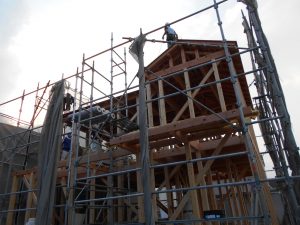

〇上棟日

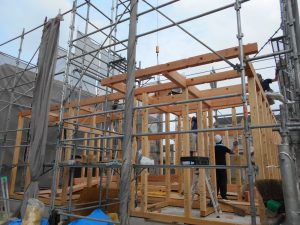

たくさんの大工さんが手伝いできていただきました。

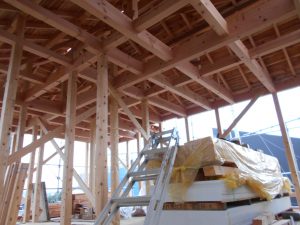

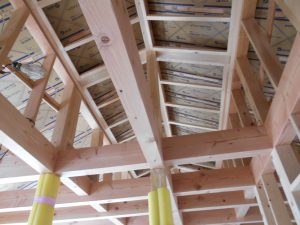

天候にも恵まれ、暑すぎず作業しやすい環境で、無事に大屋根まで組み上がりました。

〇外壁耐力面材張り・サッシ取付

重量が30kgもある、重い耐力面材です。

大工さんが面材を加工し、白い面材で外回りの壁下地ができました。

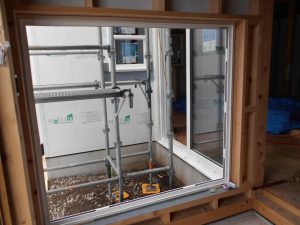

O様邸では、大きな地窓が玄関にあり、とても開放感があります。

特注のサイズなので、ガラスは別ではめ込みます。

〇屋根工事

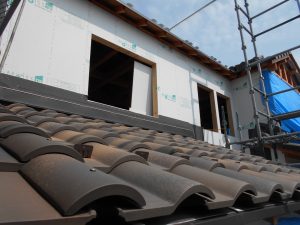

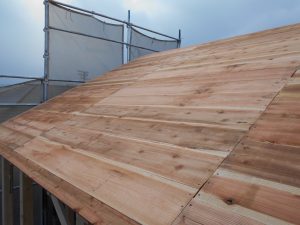

ルーフィング、遮熱シートを張り終え、瓦張りとなります。

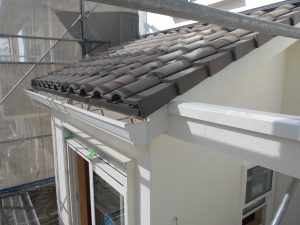

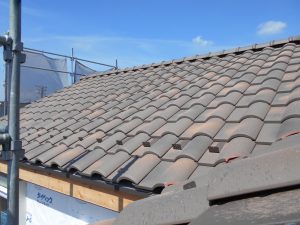

下屋・大屋根ともに完成しました。

ところどころで色味が少し違い、風合いが魅力的です。

〇断熱工事・天井下地

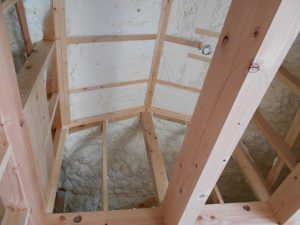

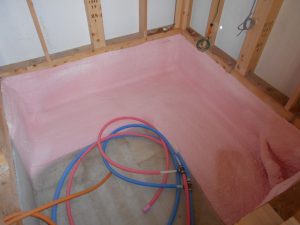

床下となる基礎部分にウレタン断熱を施工しました。

発泡スチロールのような感触ですが、意外と硬く密度がしっかりしています。

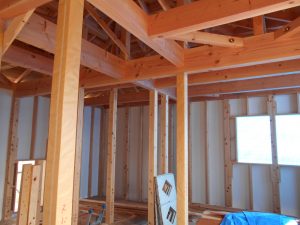

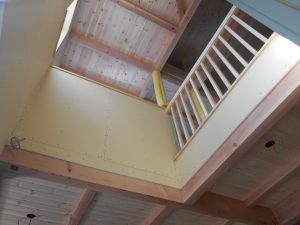

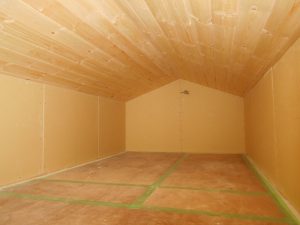

O様邸では、ロフトがあり、勾配天井となっています。

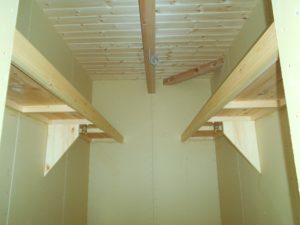

下地が施され、天井の形が分かるようになりました。

〇床材・天井羽目板施工

仕上げとなる床材を施工し、養生を施しています。

美しい木が見えなくなってしまいますが、床材を傷つけない為にも養生はすぐ施しています。

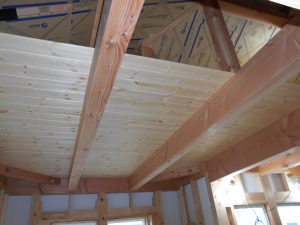

現在、天井の羽目板を施工しています。

天井裏に上がっての施工は狭く、軒先には手も入りづらいので、かがんでの作業は大変です。

本日は涼しかったので、暑くなる天井裏での施工が少しでもやりやすかったかな、と思う所です。

仕上がりとなる部分が増えていく様子は、細かい作業の連続で職人さんの姿にいつも圧倒されます。

配線確認の日程も近付いており、木工事ももうすぐ折り返し地点です。

Continue Reading

工事着工・基礎工事完了です!

こんにちは。

相陽建設、現場監督の稲崎絵梨香です。

この度、新たに「相模原市 O様邸」が着工しました。

これから完成までをレポートとして書かせていただきますので、宜しくお願い致します。

現在、基礎工事完了しました。

基礎工事はまっさらな土の状態から、建物のベースとなる基礎をつくる大事な工程です。

今年は梅雨明けが遅く、涼しいのは良かったのですが、雨が酷く心配でした。

ただ、雨の影響を受けてしまうコンクリート打設時には、梅雨も明けスムーズに工事が進みました。

それと同時に一気に暑くなってしまったので、職人さんの悲鳴があがっていました・・・

基礎工事では日陰がないので、真上に太陽がある時間帯は本当に厳しい状況です。

水分をその都度補給しつつ、熱中症対策の為、休憩が欠かせません。

お施主様から差し入れをいただきまして、職人さんもより気合を入れて作業に入っていました。

暑い中、ありがとうございました。

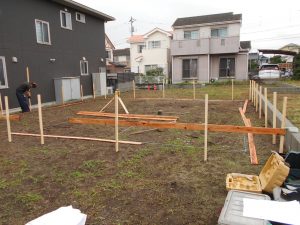

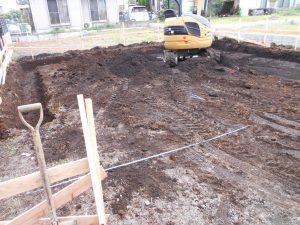

〇遣り方・掘削

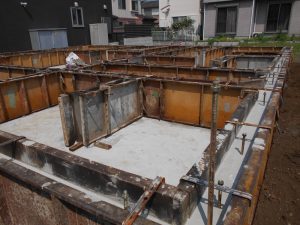

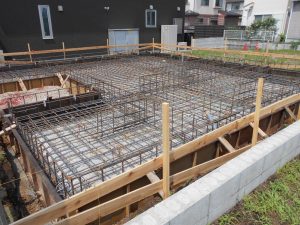

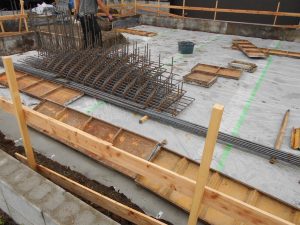

〇配筋・型枠

〇コンクリート打設

〇型枠解体・整地

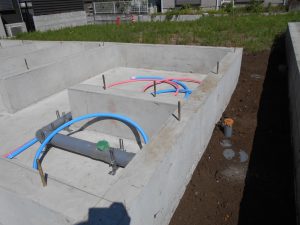

最後の写真より、基礎工事が終わってからは、設備やさんが床下となる基礎ベース上に、配管を施します。

外部へも配管を立ち上げておき、外部に足場が建ってしまう前に先行して行います。

また、よく見ると、基礎の天端に鉛筆線があります。

こちらは大工さんが墨だしをしてくれており、土台となる木材搬入の前に先行して行いました。

今週には大工さんが入り、お盆明けからは最も工程が長い木工事が本格的に始まります。

台風も接近しつつあるので、引き続き細心の注意をはらって現場を進めていきます。

Continue Reading
