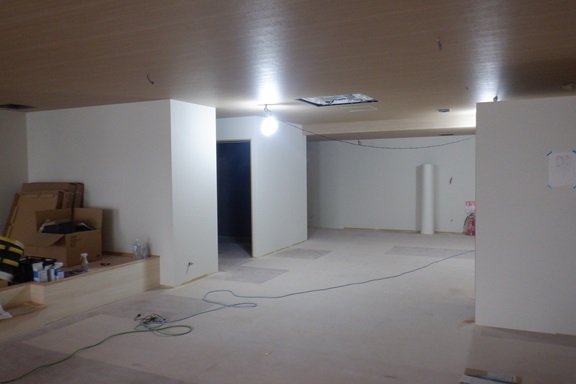

壁・天井クロス貼り完了

昨日相模原市の現場では、壁・天井クロス貼り仕上げが完了し、床の長尺シート貼り作業に移行していきました。

今週で床長尺シート貼り作業が完了した後、壁下端ソフト巾木材を貼れば仕上げ工事が完了する計画です。

来週から各設備器具の取り付け作業を実施し、私の方での最終チェックの流れで工事を進めていく予定です。

Continue Reading

内装クロス下地処理作業

先週相模原市の現場では、内装業者さんが現場入場しての壁・天井クロス貼り作業が開始されました。



先ずプラスターボードのジョイントやビスの頭などの凹凸を平らにするためのパテ処理作業を実施し、その後天井、壁の順番でクロスを貼り仕上げをしていく計画です。



Continue Reading

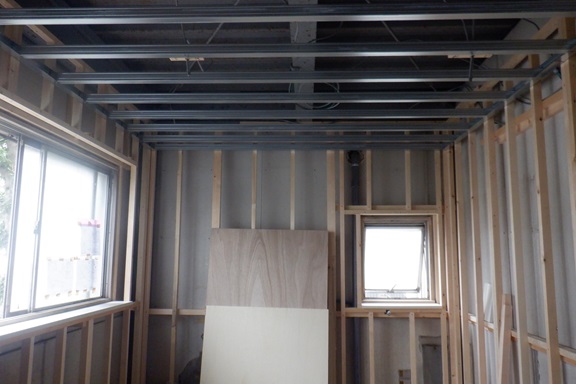

天井軽量鉄骨組作業

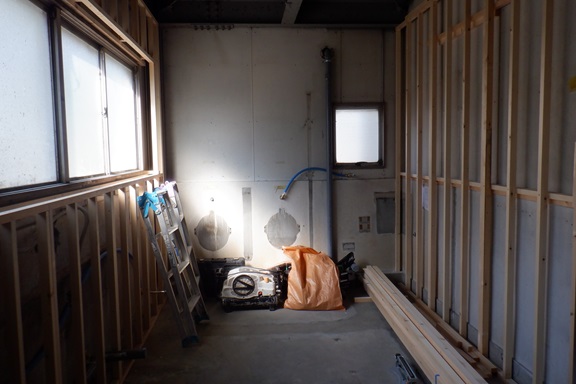

一昨日相模原市の工場の現場では、外周面のフカシ壁木造作作業と天井軽量鉄骨組作業が完了したので、電気設備、空調設備の業者さんの方での先行配線、配管作業を実施しました。

大まかな壁と天井の下地組をしたことで、部屋の大きさが実感できる感じになってきました。

Continue Reading

各現場 請求書対応

昨日は毎月恒例の経理から届いた各担当現場の各業者さんからの請求書対応を実施していました。

一度経理に届いた各業者さんの請求書を経理の方でチェック、各現場、各担当者へ分別、各担当者へ現場ごとに届き、現場担当者の方でも請求された工事内容や金額などの確認を実施し、指定のソフトに入力していく業務となります。

Continue Reading

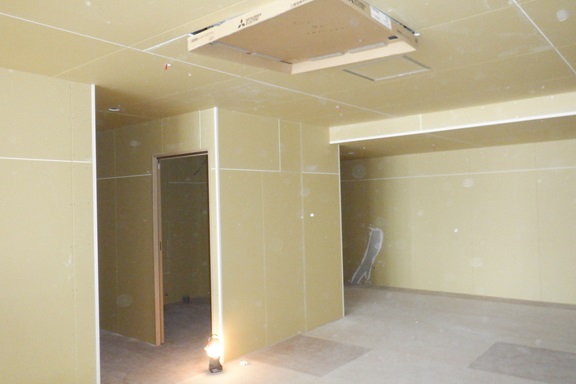

壁造作工事 開始

今週初めから相模原市の工場の現場では、造作大工さんが現場に入場しての造作工事が開始されました。



事前打ち合わせをして作成した資料を元に造作作業をしてもらい、今回の現場同時進行で電気配線、換気扇配管工事も実施する予定で、来週の内装仕上げ工事に向けて、ボード張り作業まで作業を進めていく計画です。

Continue Reading

畳スペース造作工事

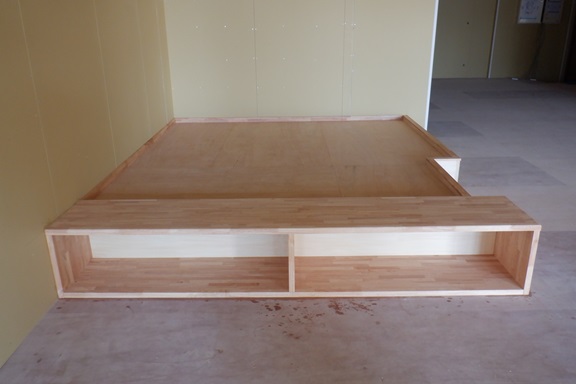

昨日相模原市の現場にて、畳スペースの木造作工事が完了しました。



事前に造作大工さんと納まりや必要な材料などの打合せを行い、材料を現場に納品してから作業を実施してもらいました。



ある程度計画通りに完成したので、営業担当者さんに確認をしてもらい次の工程に進める計画です。



Continue Reading

工場改修工事

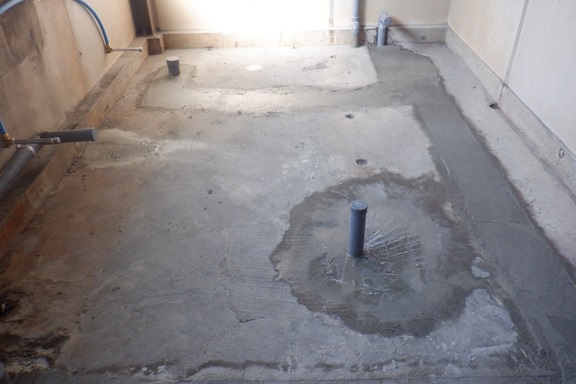

先週初めから相模原市の工場での改修工事を実施しおり、先ず既存住設機器と既存配管撤去をした後、新設の配管工事と土間復旧作業まで完了しました。



本日から次の工程である造作大工さんが現場入場しての壁・天井下地組作業を実施する計画です。



随時進捗確認をしながら工事管理に努めたいと思っています。



Continue Reading

環境監査



今週は私が担当している会社の文化会部署:5S文化会推進チームの環境監査の実施週間でしたので、事前に決めた担当部署の環境監査を実施しました。



5Sとは、整理、整頓、清掃、清潔、しつけの5つの項目を指していて、月に一度の環境監査週間を設けて文化会メンバーが担当個所のチェック、指示を出すのが主な業務となります。



今年は業務机の上のフラット化計画がメインになりましたので、そちらを中心に環境監査を進めていく予定です。



Continue Reading

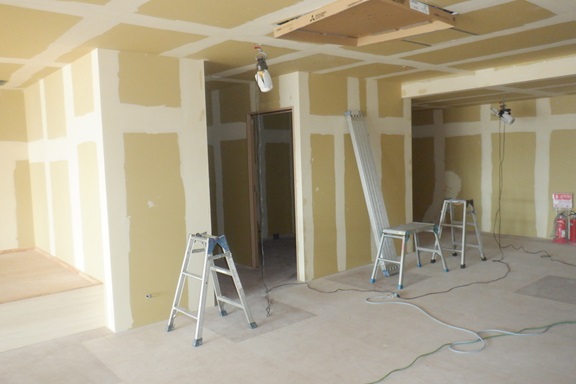

ボード張り完了

昨日相模原市の現場では、ボード張り作業が完了したので、電気・空調設備業者さんが現場に入場されてのボード開口作業や室外機の設置作業を実施しました。



現場自体計画通りに工事は進んていて、来週から内装仕上げ工事を開始する計画です。



Continue Reading

現場状況説明

昨日相模原市の解体工事の現場にて、解体工事を実施し判明した事柄で、御施主さまに判断を仰ぎたい件が発生しましたので、現場にお施主様をお迎えし、営業担当者と一緒に現場状況説明をさせて頂きました。



現場打合せの結果、御施主さまからの方向性の御指示を頂きましたので、御指示の方向性をもとに作業を進めていく計画です。



Continue Reading
