現在、AD保育園新築工事の現場では、

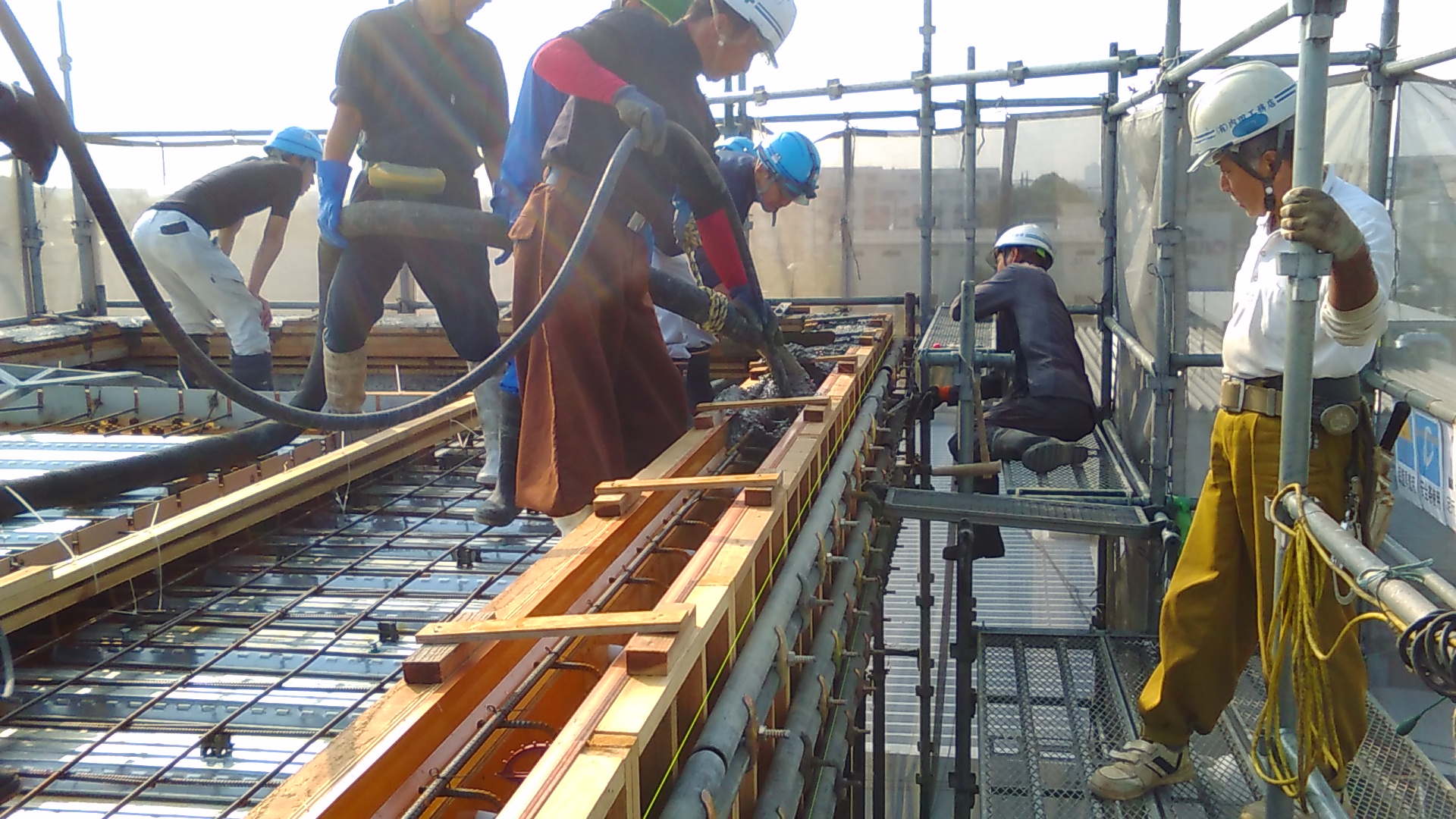

写真で撮ったように、
2階スラブ部のコンクリート打設作業を
実施しています
(  ̄▽ ̄)
事前に雨対策の養生を行い、

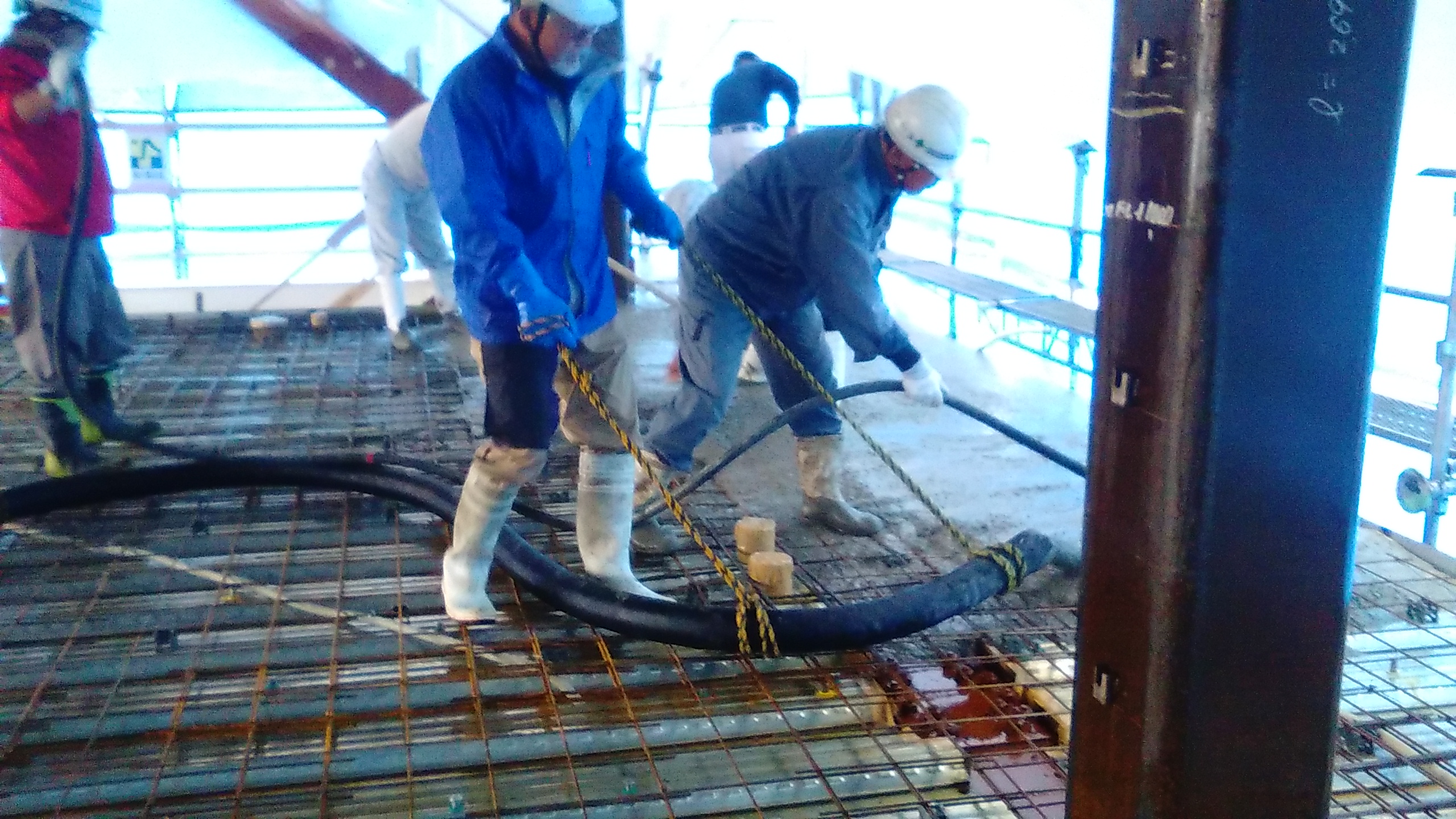

今日打設作業となります。
本日も安全作業で進めていきたいと
思っています
( ̄▽ ̄)ゞ
現在、AD保育園新築工事の現場では、
写真で撮ったように、
2階スラブ部のコンクリート打設作業を
実施しています
(  ̄▽ ̄)
事前に雨対策の養生を行い、
今日打設作業となります。
本日も安全作業で進めていきたいと
思っています
( ̄▽ ̄)ゞ
本日、AD保育園新築工事では、
午前中に設計担当者と各工事担当者を
交えての
分科会 打ち合わせを行い、
午後から写真で撮った用紙を元に
会社の協力業者が検査員となって
現場に安全パトロールを実施して頂きました
(  ̄▽ ̄)
特に指摘問題が無く、
『綺麗な現場ですので引き続き
宜しくお願いします』
との御言葉を頂きました。
この後も安全作業で業務を行っていきたいと
思っています
( ̄▽ ̄)ゞ
現在、AD保育園新築工事の現場では、
写真で撮ったように、
電気、給排水設備の業者さんが
2階スラブの先行配管の最終調整を
行いに来ています
(  ̄▽ ̄)

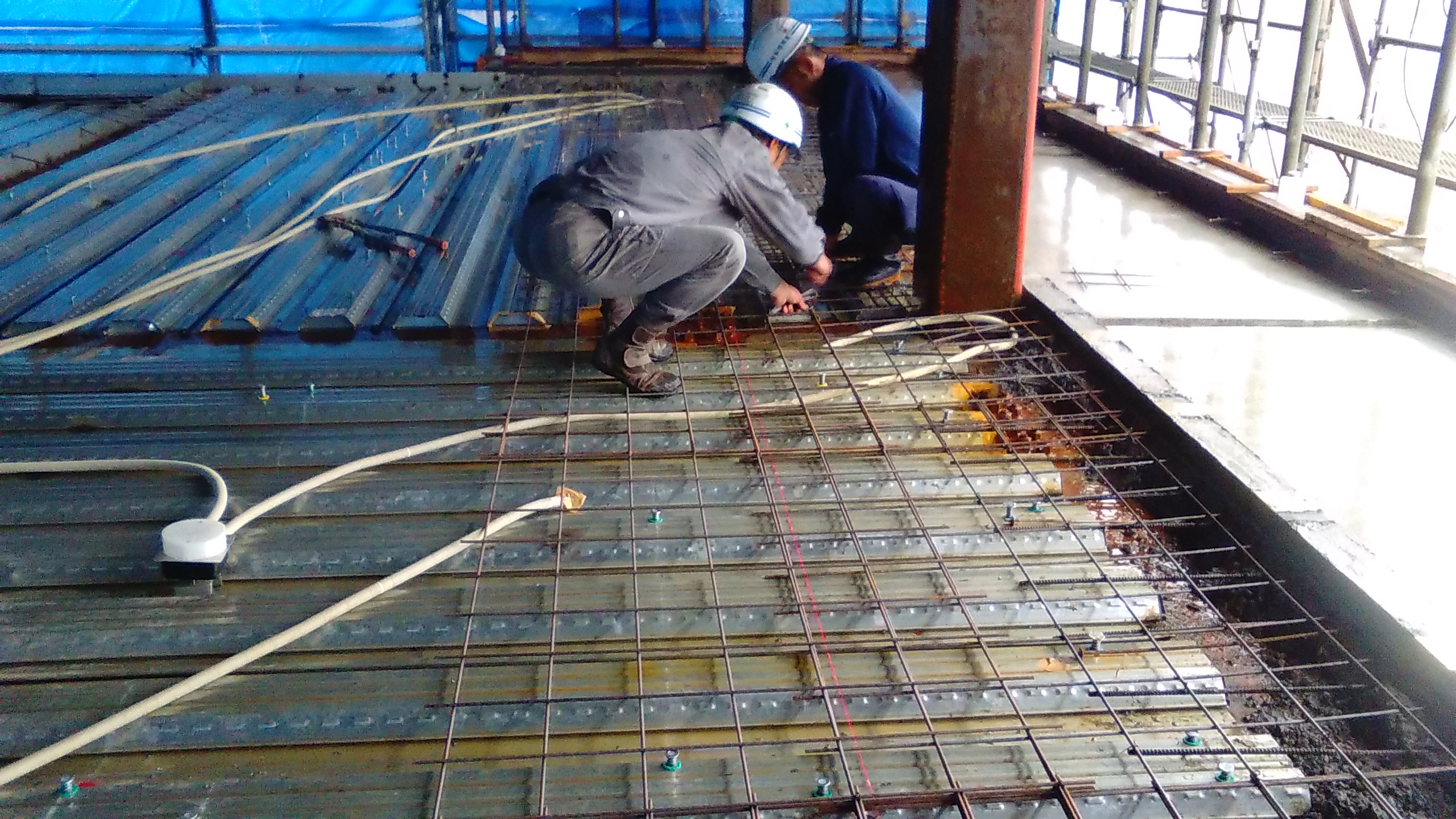

ワイヤーメッシュの下に配管された電気管の結束や、
開口補強筋などの対応をして頂いています
( ̄▽ ̄)b
私もいつも通り
現場内と前面道路の掃除をした後、
各段取り対応をしたいと思っています
( ̄▽ ̄)ゞ
先程、AD保育園新築工事の現場に
会社が申請している
ISOの審査員の方が、
会社の取締役と訪問されて、
現場管理のISOの審査をされていきました
( ̄▽ ̄)ゞ
現場事務所に保管されている書類を見ながら、
各工事管理の質疑応答をし、
審査は進んでいき、
『大変素晴らしい工事管理をされています』と
お褒めの言葉を頂きました。
引き続き安全に注意して、
工事管理に取り組みたいと考えています
( ̄▽ ̄)b
現在、AD保育園新築工事の現場では、
写真で撮ったように、

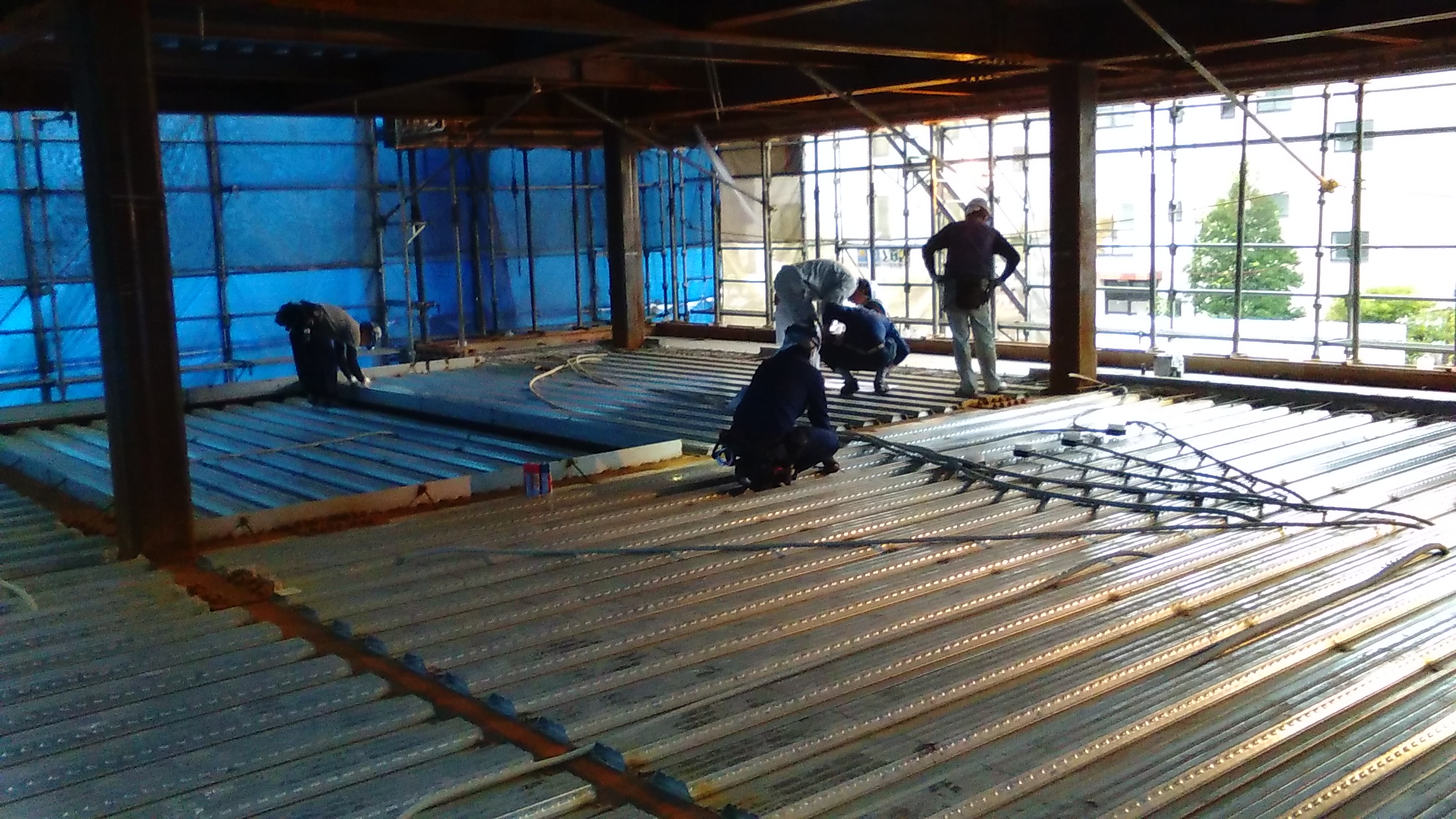

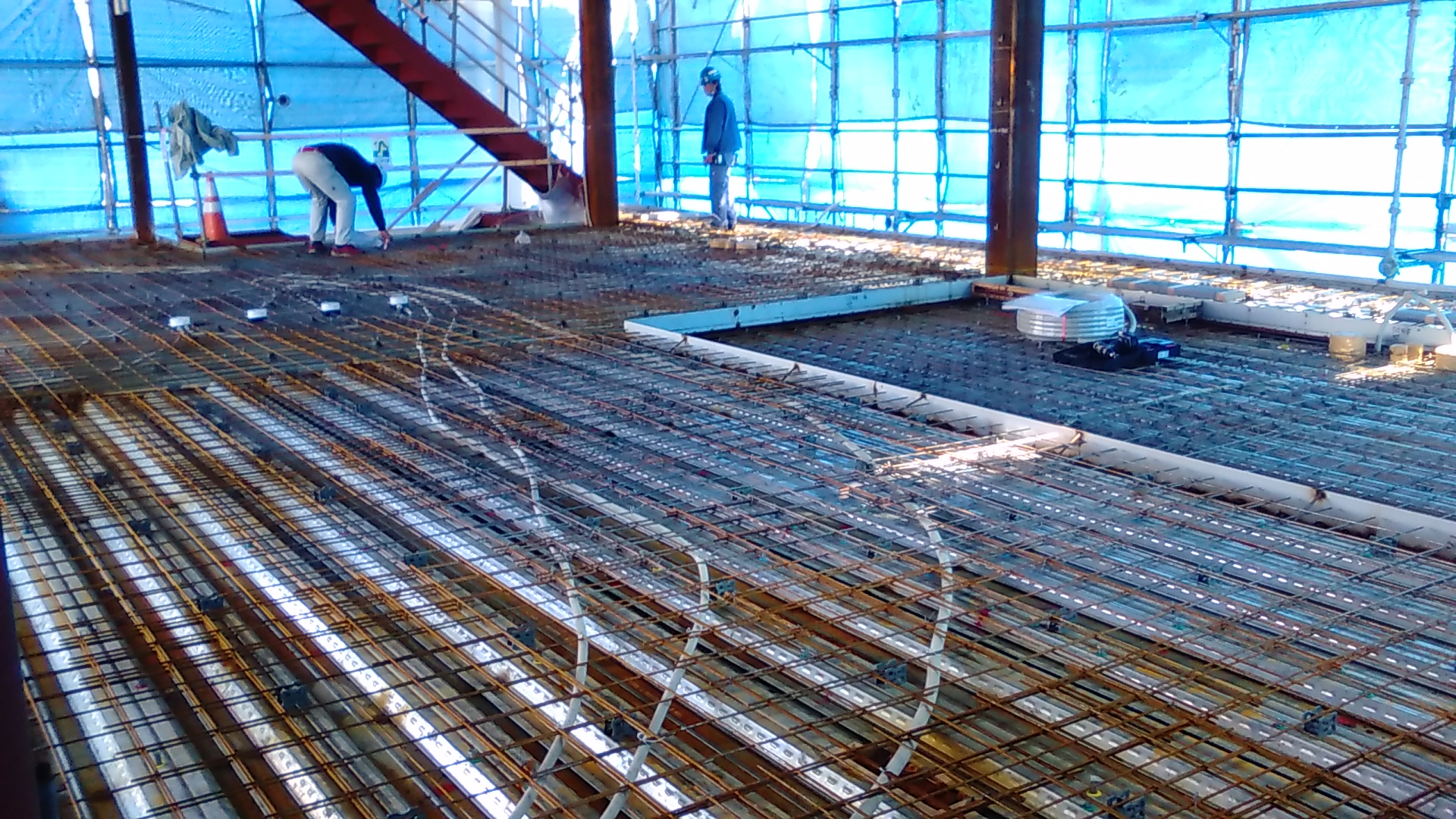

2階デッキスラブにワイヤーメッシュを敷き込む作業を
実施しているところです
(  ̄▽ ̄)
ワイヤーメッシュを重ねる部分は
施工標準仕様に基づく数値以上とし、
メッシュの下にスペーサー用のサイコロを設置しながら
作業を実施して頂いています
( ̄▽ ̄)b
今週も天気が悪そうなので、
各業者さんと、この後連絡打ち合わせをし、
日程調整に務めたいと思っています
( ̄▽ ̄)ゞ
現在、AD保育園新築工事の現場では、
写真で撮ったように、
軽量鉄骨天井下地組用と電気照明用の

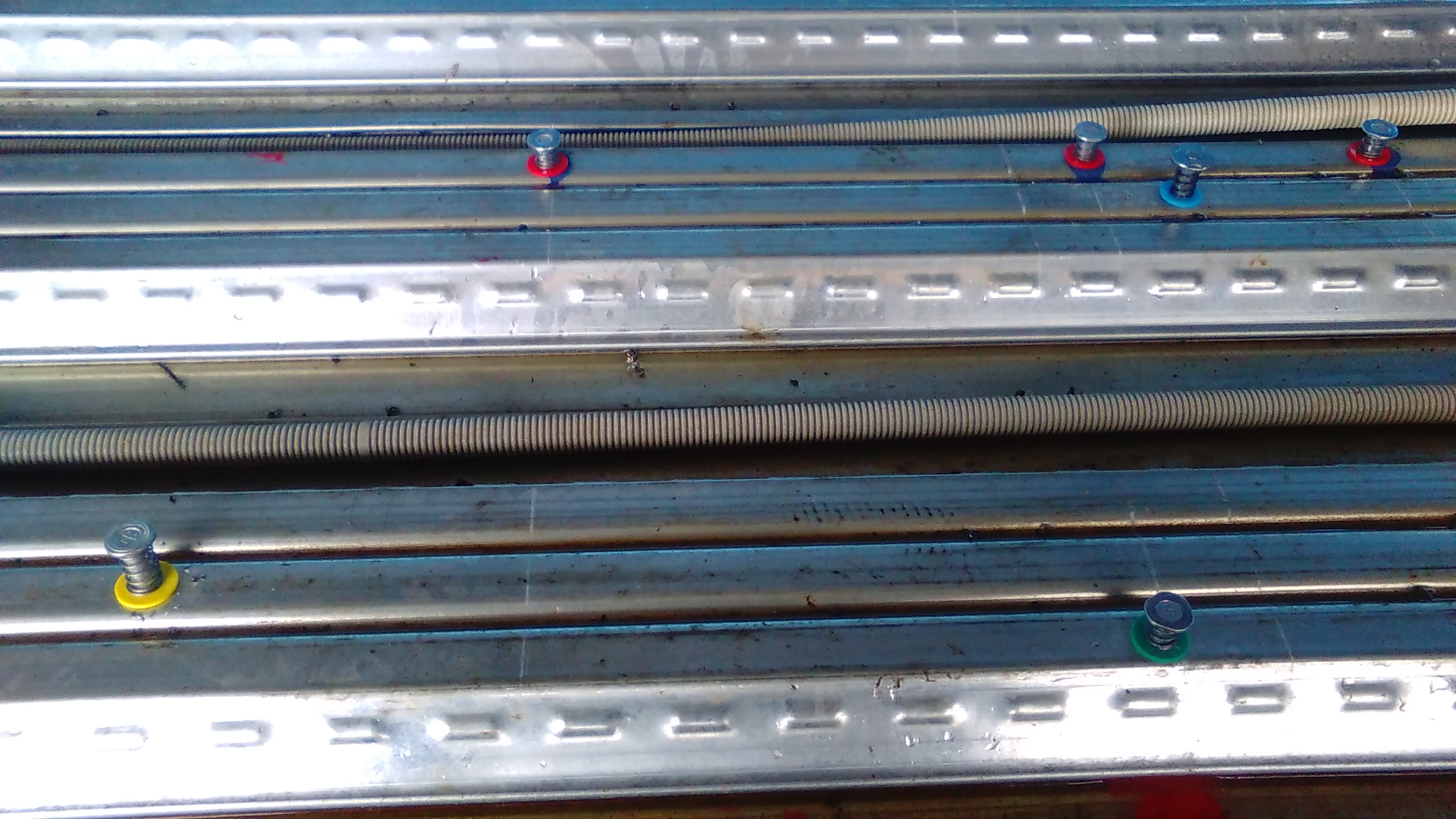

デッキインサートを打ち込む作業を行っています
(  ̄▽ ̄)
建築、空調、電気、スライディングウォールと
4種類の色を使い分けて、
打ち込む作業を行っています
( ̄▽ ̄)b
2階床デッキインサートの打ち込み作業が
予定通り完了しますので、
来週初めに2階スラブのワイヤーメッシュ敷き作業を
行っていきたいと思っています
( ̄▽ ̄)ゞ
本日、AD保育園新築工事の現場では、
写真で撮ったように、
建築、空調設備用の天井インサート位置の
墨出し作業を行っています
(  ̄▽ ̄)
事前に描いた図面を元に
位置出し作業を行い、
明日、2階床デッキインサートを打ち込む予定です
( ̄▽ ̄)b
デッキが雨避けになり、
墨出し作業が行えていますので、
様子を見ながら各階の基準となる
通り墨も出していきたいと思っています
( ̄▽ ̄)ゞ
AD保育園新築工事では写真で撮ったように、
昨日予定通り、

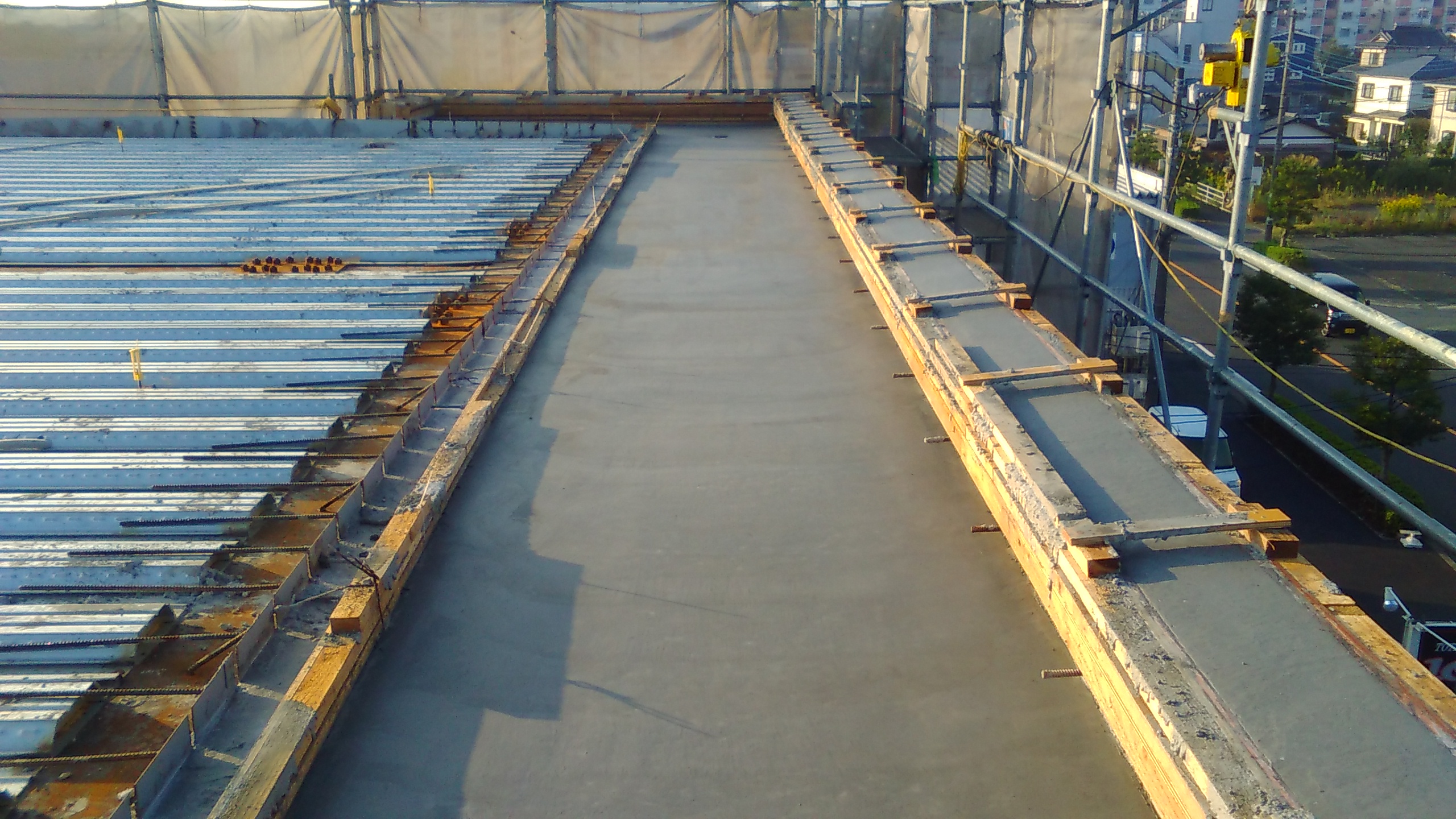

屋上パラペット部分のコンクリート打設が完了しました
(  ̄▽ ̄)
この後、朝礼と前面道路等の清掃をして、
各業務に取り掛かろうと思っています
( ̄▽ ̄)ゞ
現在、AD保育園新築工事では、
写真で撮ったように、
屋上パラペット部分の
コンクリート打設作業を実施しています
(  ̄▽ ̄)
本日も安全作業で進めていきたいと
思っています
( ̄▽ ̄)ゞ
現在、AD保育園新築工事の現場では写真で撮ったように、
R階型枠組の最終調整を行っているところです。
明日、予定通りコンクリート打設の予定ですので、
掃除も含めて、最終チェックを行っていきたいと思っています。
