台風の影響も受けることなく順調に進んでいます。

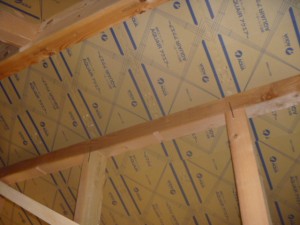

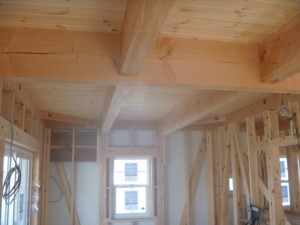

大工さん外断熱が張り終わったので内部木工事を進めています。
1階天井羽目板を貼り・小屋裏天井下地を進めています。
明日屋根断熱ウレタンの吹付となります。

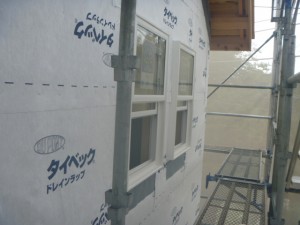

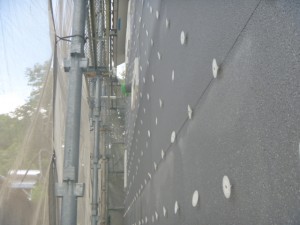

外部の方は昨日左官屋さんが乗り込み外断熱材のワッシャー埋め・サッシ廻り下地を処理し本日外部コーキングを行っています。
今週金曜日から左官屋さんが本格的に乗り込み外部を仕上げていきます。
Just another サイト 相陽建設株式会社 site
台風の影響も受けることなく順調に進んでいます。
大工さん外断熱が張り終わったので内部木工事を進めています。
1階天井羽目板を貼り・小屋裏天井下地を進めています。
明日屋根断熱ウレタンの吹付となります。
外部の方は昨日左官屋さんが乗り込み外断熱材のワッシャー埋め・サッシ廻り下地を処理し本日外部コーキングを行っています。
今週金曜日から左官屋さんが本格的に乗り込み外部を仕上げていきます。
先日から行っている断熱工事 何とか職人さんのおかげで台風が来る前に完了しました。
まずはセルロース
そして外断熱(ワッシャー締め付けも写真は途中ですが完了してます)
そして台風養生で屋根上のシートを剥がしました。
今年は何回台風が来るのでしょうか?
外部断熱張り・内部セルロース工事がスタートしました。

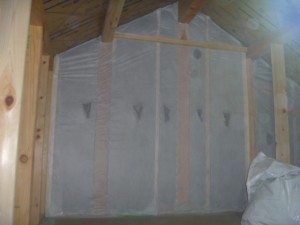

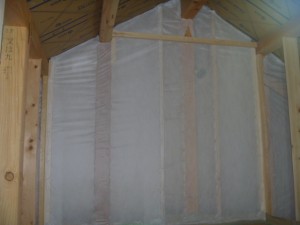

先ずは不織布を、セルロースを吹き込む箇所に張っていきます。
職人さんは浜松の方から来ているのですが、こっちは暑いですねと・・・浜松は相模原より涼しい様です・・・。
このセルロースファイバーは断熱性能はもちろん調湿・防音・吸音に優れしかも燃えにくく ホウ酸が含まれていることから防虫効果も
ありの優れた素材です。

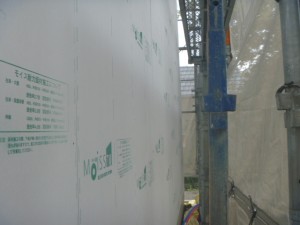

大工さんは外部に出て外断熱材を貼っています。
下から上へと貼り進めて行きます。

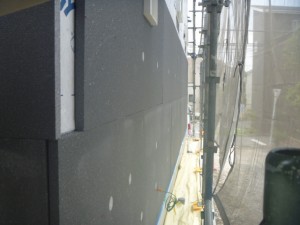

外断熱材は、EPSボードで、EPSにカーボンを配合し従来のものより断熱性能が30%も高くなったネオポールと呼ばれる断熱材です。
なので通常は色も白ですが、グレー色となっています。
セルロースと外断熱が終わるとダブル断熱の完成となります。
断熱工事が終われば内部での作業もエアコンは無いのですが、楽になってくるかと思います。

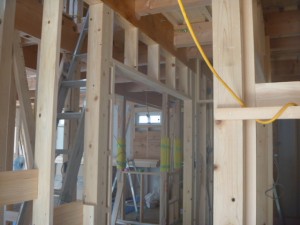

木工事も順調に進んでいます。

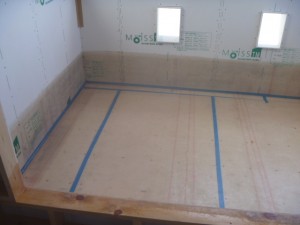

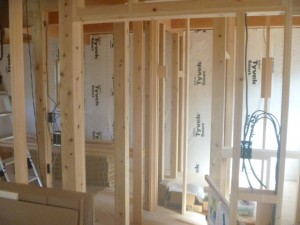

1階床張りが完了し間柱を立てています。
柱・間柱 檜材を使用していますので中に入ると心地良い香りがして癒されます。

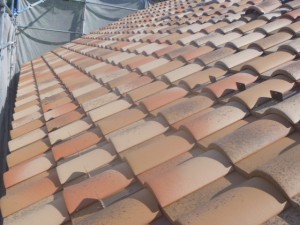

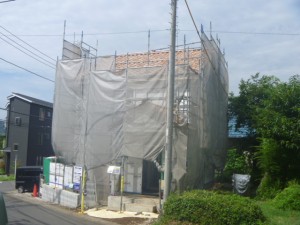

屋根瓦工事も完了しますますお家らしくなってきました。
屋根瓦工事も終盤となりました。
屋根屋さん暑い中お疲れ様でした。
そして内部の方も順調に進んでおり

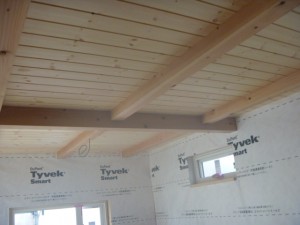

2階天井羽目板張り・天井通気材取付が完了しました。
次は床材を貼っていきます。

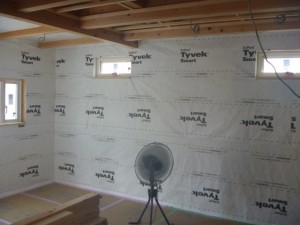

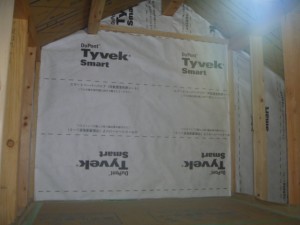

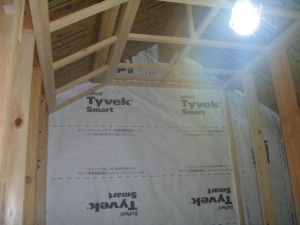

防水紙張りを進めています。
雨が降る前には完了となりそうです。

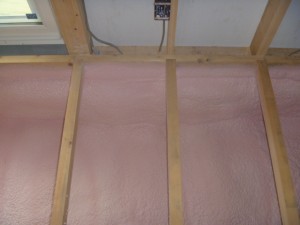

そして本日基礎部分のウレタン吹付が完了しました。
外部の防水紙が張り終われば内部の床張り・2階天井羽目板張りを進めて行きます。
本日ベランダFRP防水を行っています。
今週中頃からまた天気が悪くなりそうなので、外部防水紙張りを進めて行きます。

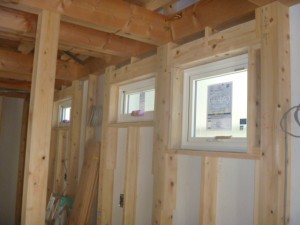

サッシ取付が行われています。
サッシが取り付けられると雰囲気が変わり一段とお家らしくなってきます。
そして本日上棟式を行いました。
改めてY様本日はおめでとうございます。
相模原市 Y様邸
外壁面材張りが完了しました。
明日からサッシ取付を行って行きます。

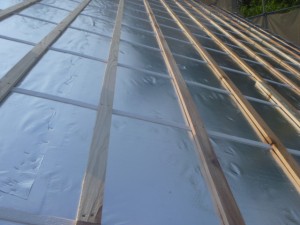

本日屋根ルーフィング張り及び遮熱フィルム張りを行いました。
これでひとまずは雨が降っても屋根からの雨は一安心です。
来週から外壁耐力面材張り→サッシ取付→防水紙張りを進めて行きます。
